Фахівці КП «Теплокомуненерго» продовжують планові ремонти, заміну зношених ділянок трубопроводів, обслуговування теплових пунктів та гідравлічні випробування.
Основні результати роботи з 25 по 31 серпня:
Mережі опалення та гарячого водопостачання

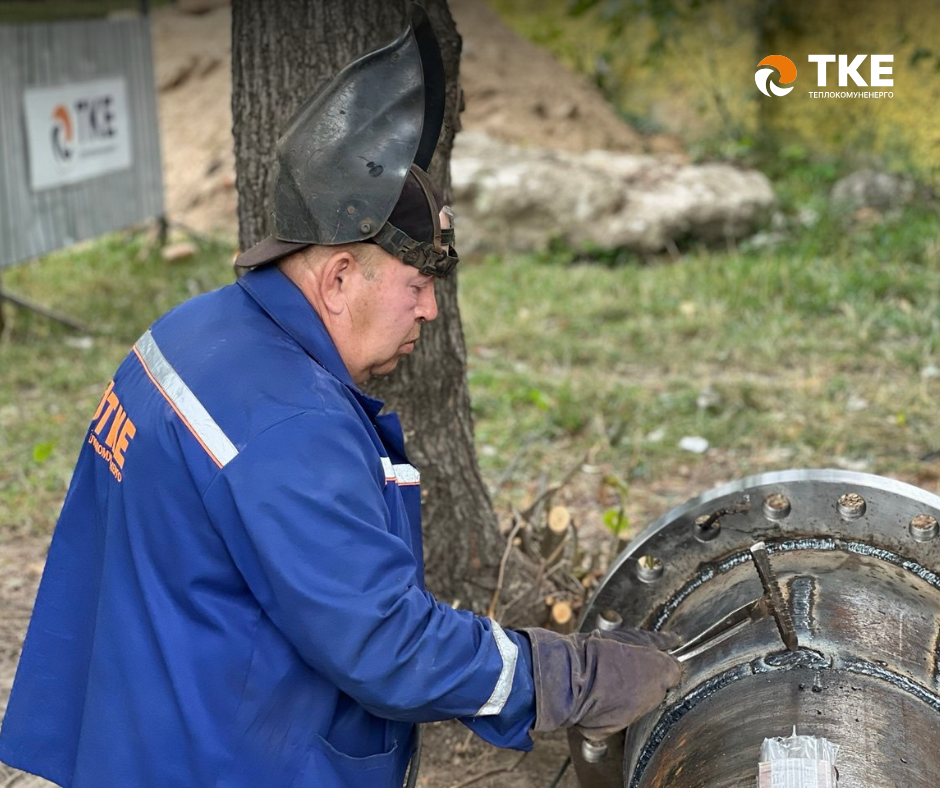

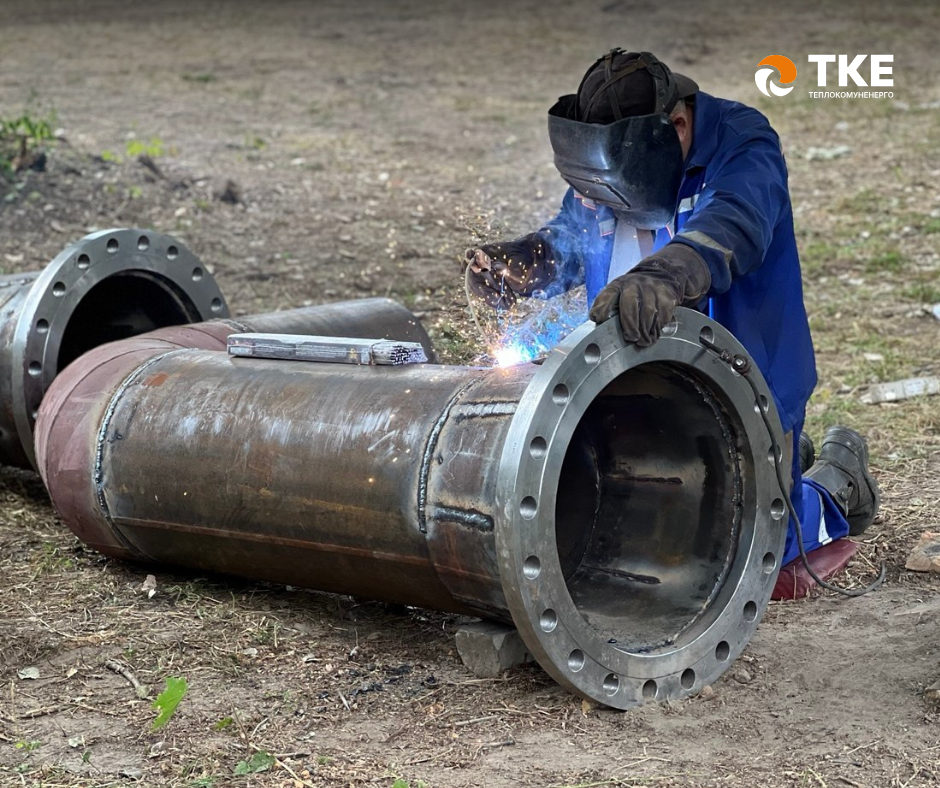

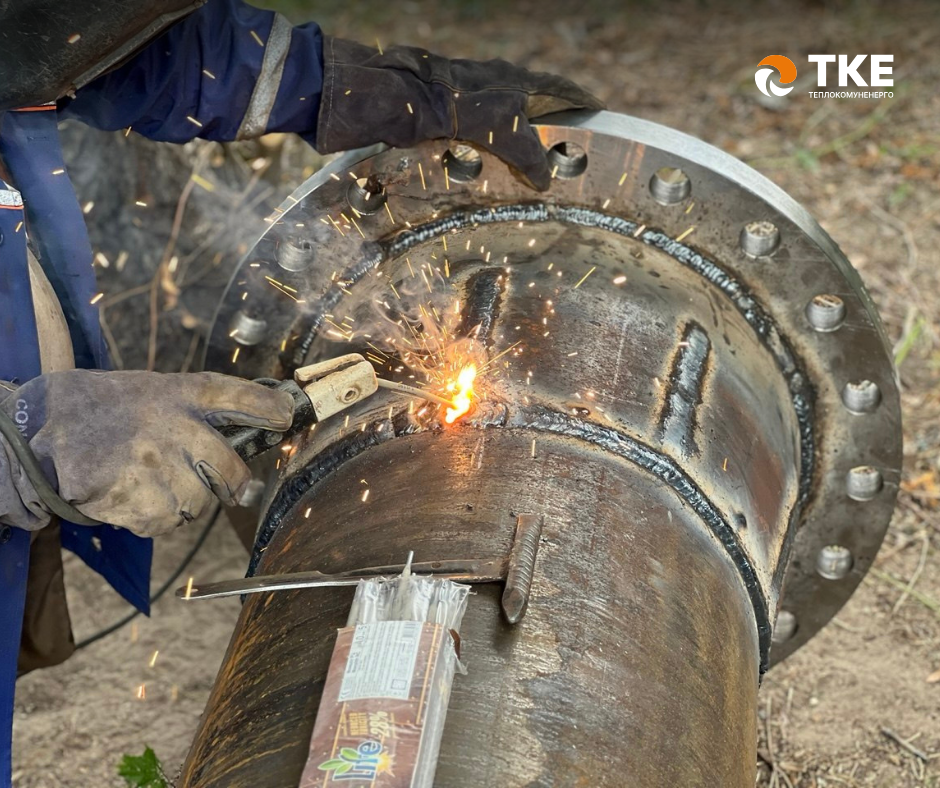

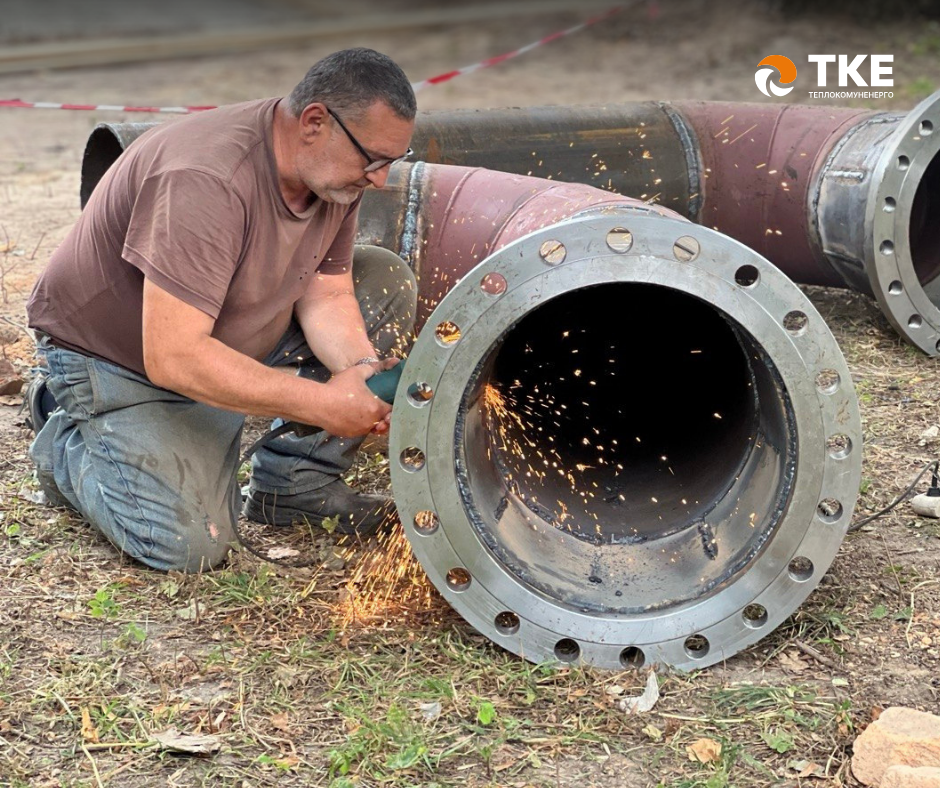

- Ліквідовано пошкодження на 48 ділянках: виконано розриття, ремонт, заміну трубопроводів та відновлення благоустрою.

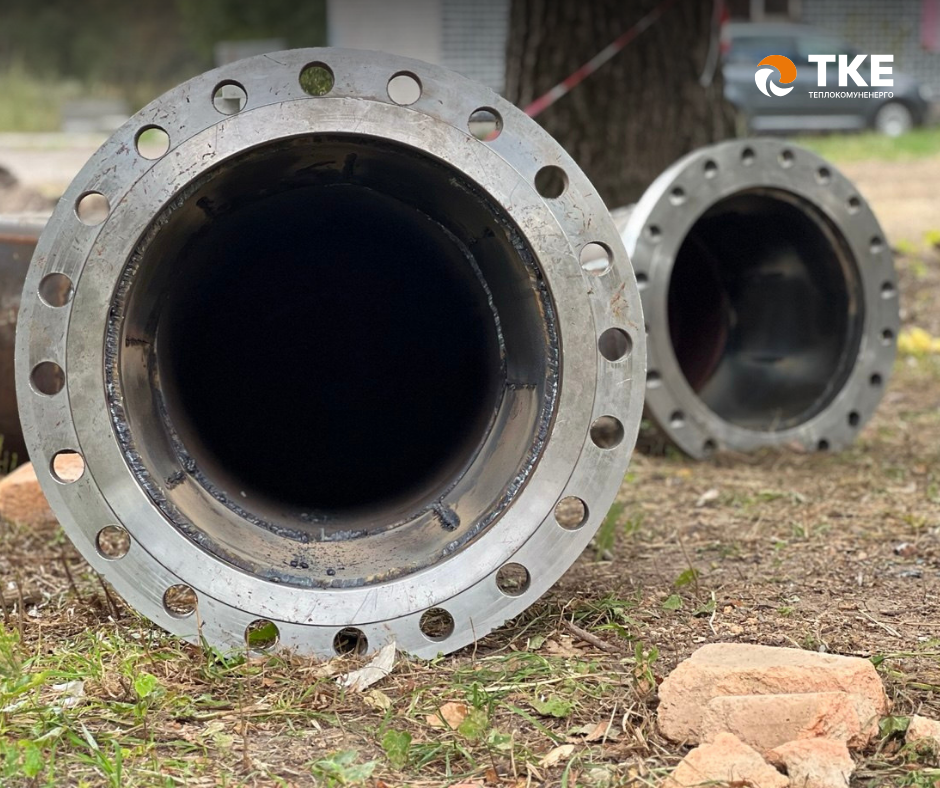

- Замінено 81 м зношених труб централізованого опалення.
- Проведено гідравлічні випробування розподільчих мереж для виявлення прихованих дефектів.
Теплові пункти
- Виконано технічне обслуговування та ремонт насосного обладнання.
- Проведено очищення теплообмінників (підігрівачів) гарячого водопостачання.
- Здійснено планову перевірку запобіжної та регулюючої арматури.
Ресурси та техніка
До виконання робіт залучали 54 фахівців ремонтного персоналу та 8 одиниць спеціалізованої техніки (аварійно-відновлювальні автомобілі, екскаватори, автокран).
Зворотний зв’язок
Опрацьовано 12 звернень споживачів щодо роботи систем опалення та гарячого водопостачання.
Підприємство працює у посиленому режимі, аби забезпечити теплопостачання в прийдешньому опалювальному періоді.
