Попри спеку минулого тижня — темпи підготовки до зими тримаємо високими: підсумки тижня КП «Теплокомуненерго».
Підготовка теплового господарства міста до опалювального сезону 2026–2027 триває чітко за графіком. Погодні умови минулого тижня не вплинули на роботу фахівців КП «Теплокомуненерго» — виконуємо весь запланований комплекс робіт, аби забезпечити місто теплом в опалювальний період.
Оновлення теплових мереж

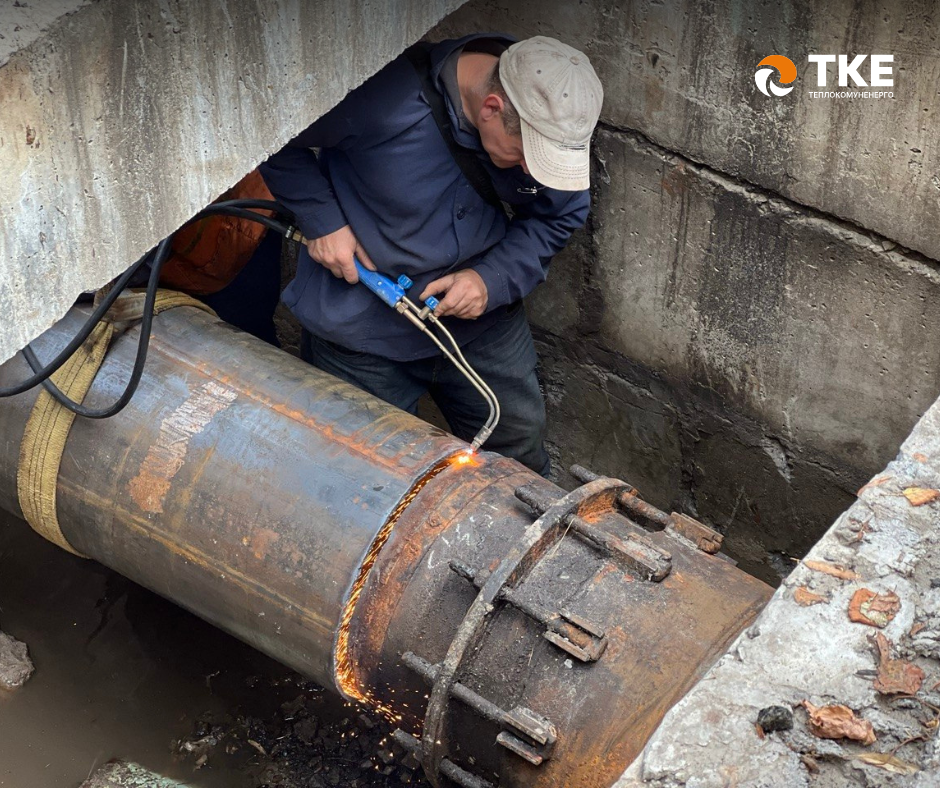

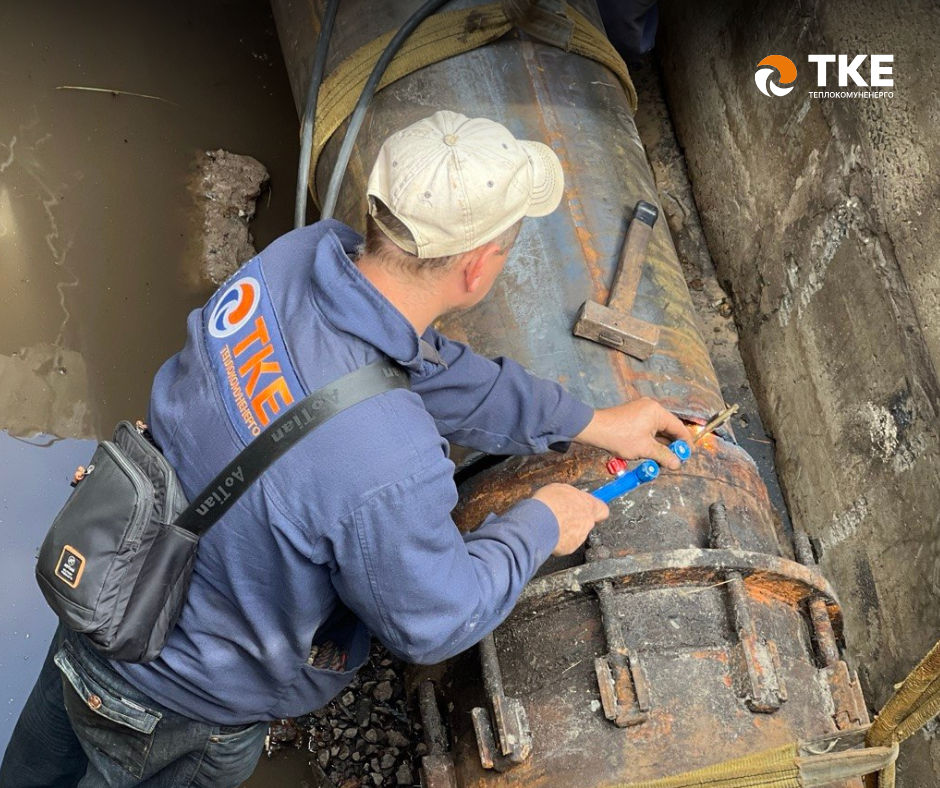

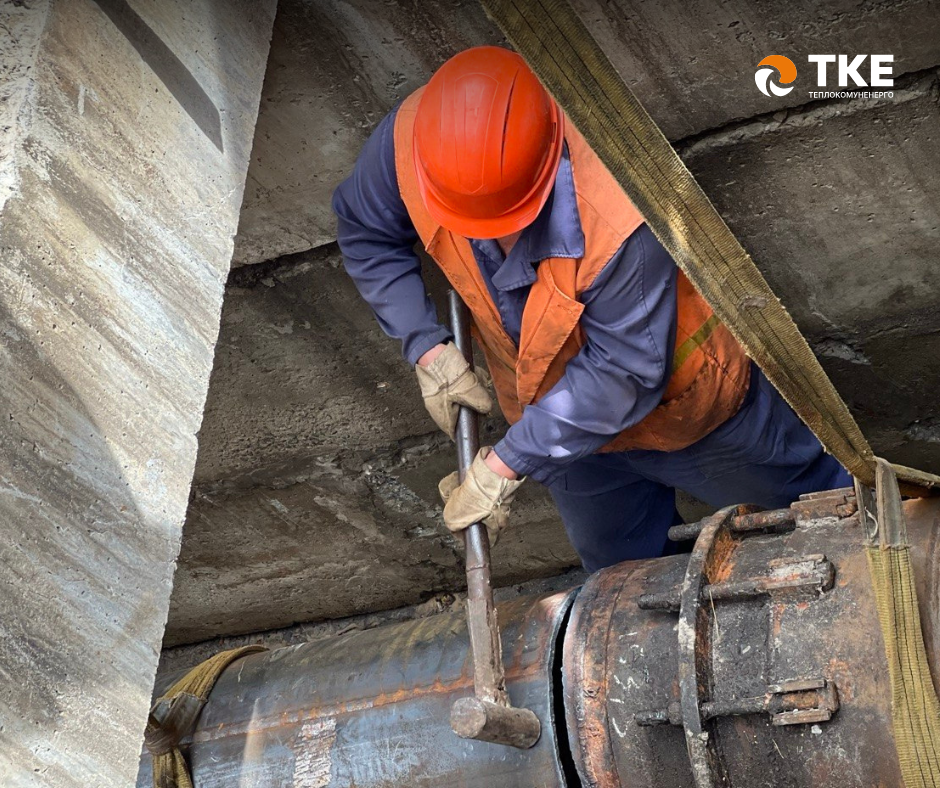

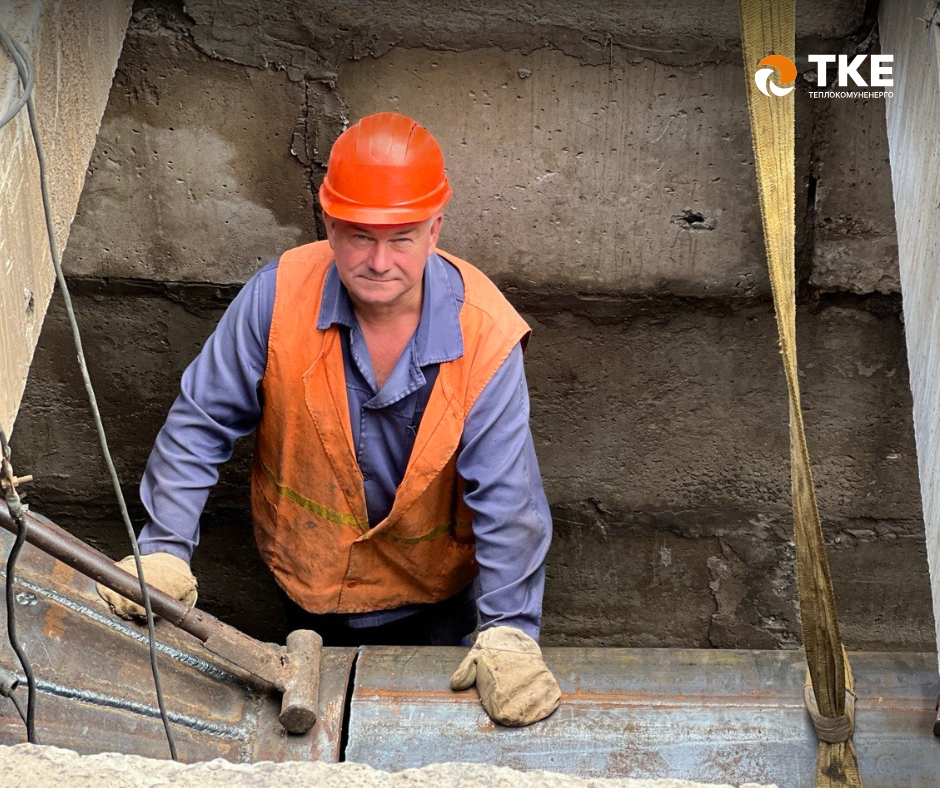

Замінено 85,5 метрів трубопроводів. Особливу увагу приділено магістральним ділянкам великого діаметра — оновлено 72 метри труб діаметром 219 мм та 10 метрів труб діаметром 459 мм.
Роботи на теплових пунктах
Паралельно тривають планові роботи на теплових пунктах міста: ремонт насосного обладнання, ремонт і чистка водопідігрівачів, а також ремонт, повірка та встановлення контрольно-вимірювальних приладів і автоматики. Це забезпечує коректну та безперебійну роботу теплових пунктів у новому опалювальному сезоні.
Укріплення енергостійкості (План стійкості)
Продовжуємо реалізацію Плану стійкості — комплексу заходів для підвищення надійності теплопостачання в осінньо-зимовий період. Робота охоплює технічну та ресурсну підготовку об’єктів підприємства до різних сценаріїв.
Звернення громадян
Загалом за минулий тиждень надійшло 13 звернень, які було виконано в повному обсязі.
Задіяні ресурси

На ліквідації пошкоджень та ремонтних роботах було задіяно 54 особи ремонтного персоналу та 8 одиниць техніки: 4 аварійні машини, 3 екскаватори, 1 автокран.
Колектив КП “Теплокомуненерго” працює послідовно й системно, аби забезпечити готовність теплового господарства до зими. Стежте за новинами підприємства та оперативними оновленнями на нашій сторінці у Facebook!
