КП «Теплокомуненерго»: готовність до опалювального сезону 2026/2027.
Понад 50% теплових мереж Чернігова вже готові до роботи в осінньо-зимовий період. 6 центральних теплових пунктів пройшли повну підготовку та готові до стабільної експлуатації.
Планові роботи та модернізація:
З початком ремонтного сезону персонал цеху теплових мереж працює у посиленому режимі: проводить планові ремонти, техобслуговування обладнання, оперативне усунення пошкоджень та модернізацію теплотрас.
Руйнування об’єктів критичної інфраструктури створюють значне додаткове навантаження на систему теплопостачання. Тому наступний опалювальний сезон буде складнішим ніж попередній. Саме тому підприємство щодня виконує великий обсяг робіт, значна частина яких залишається непомітною для стороннього ока. Водночас саме ці роботи є критично важливими, адже від них залежить тепло у ваших оселях.
Результати роботи за тиждень:
- Профілактика: проведено обхід теплових мереж, очищено та протестовано підігрівачі гарячого водопостачання.

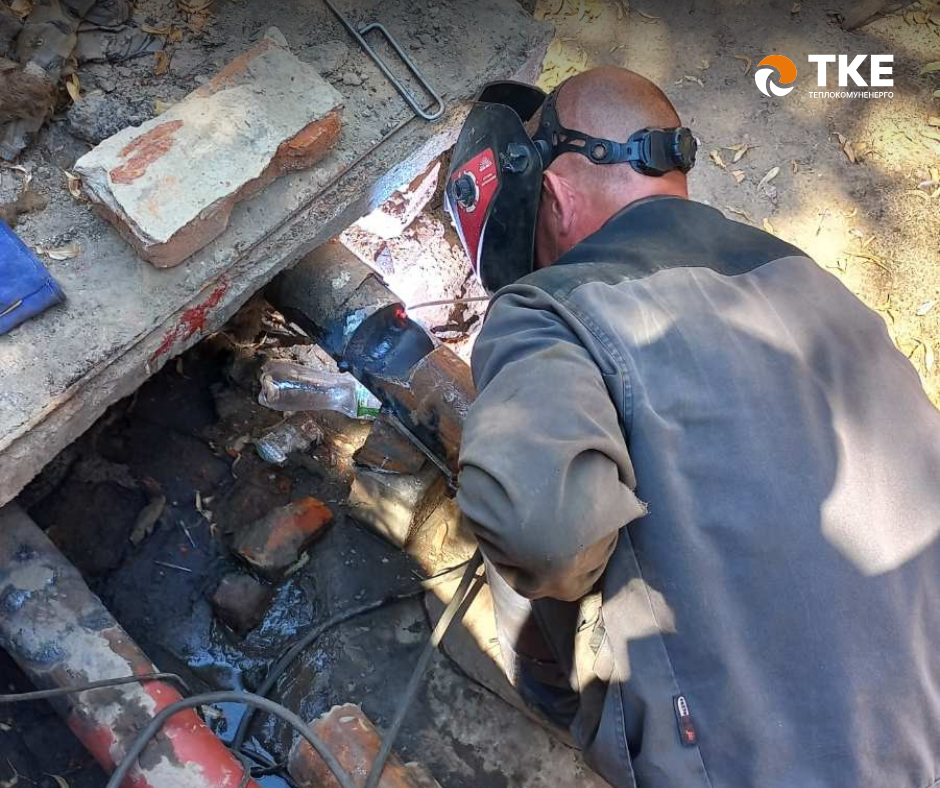

- Ремонт обладнання: відновлено насосне обладнання на теплових пунктах.

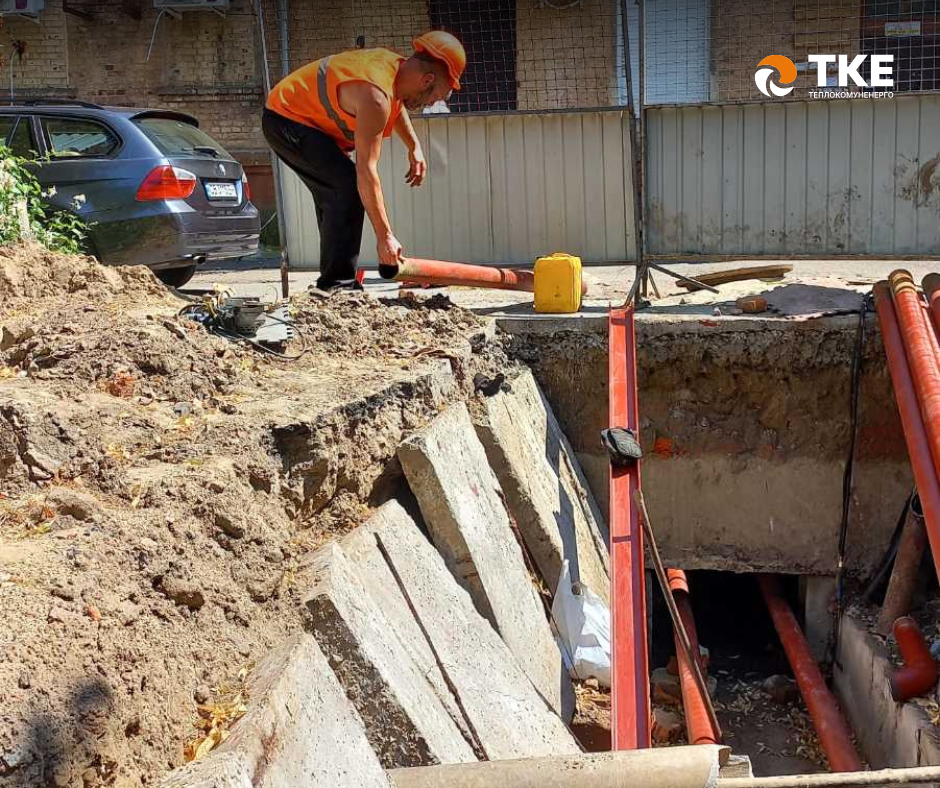

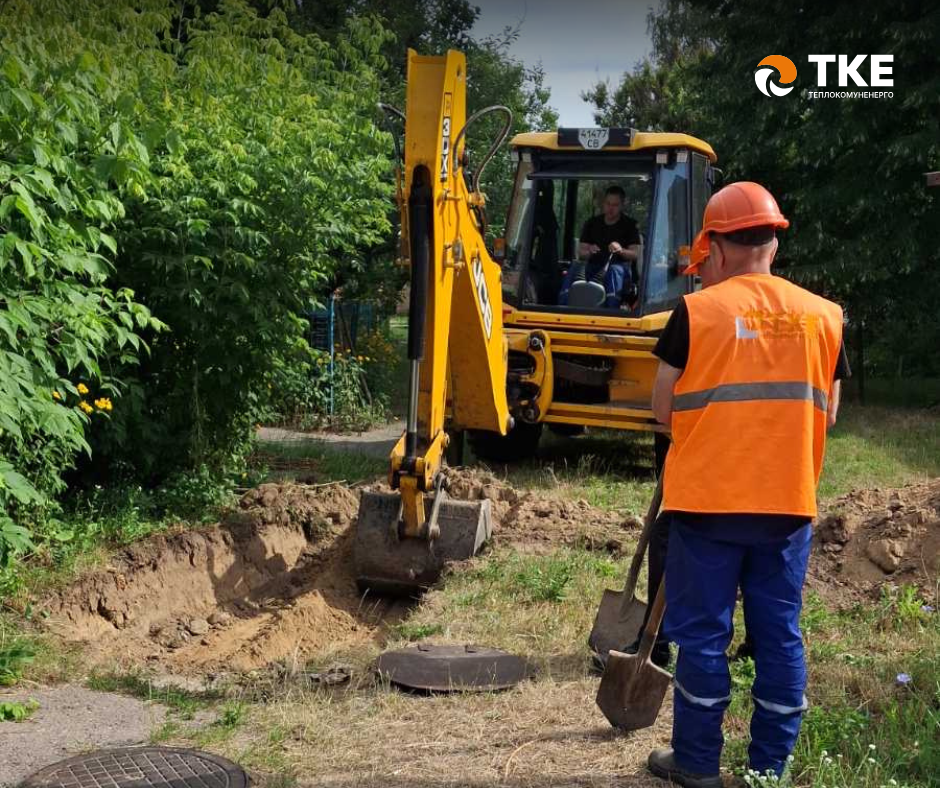

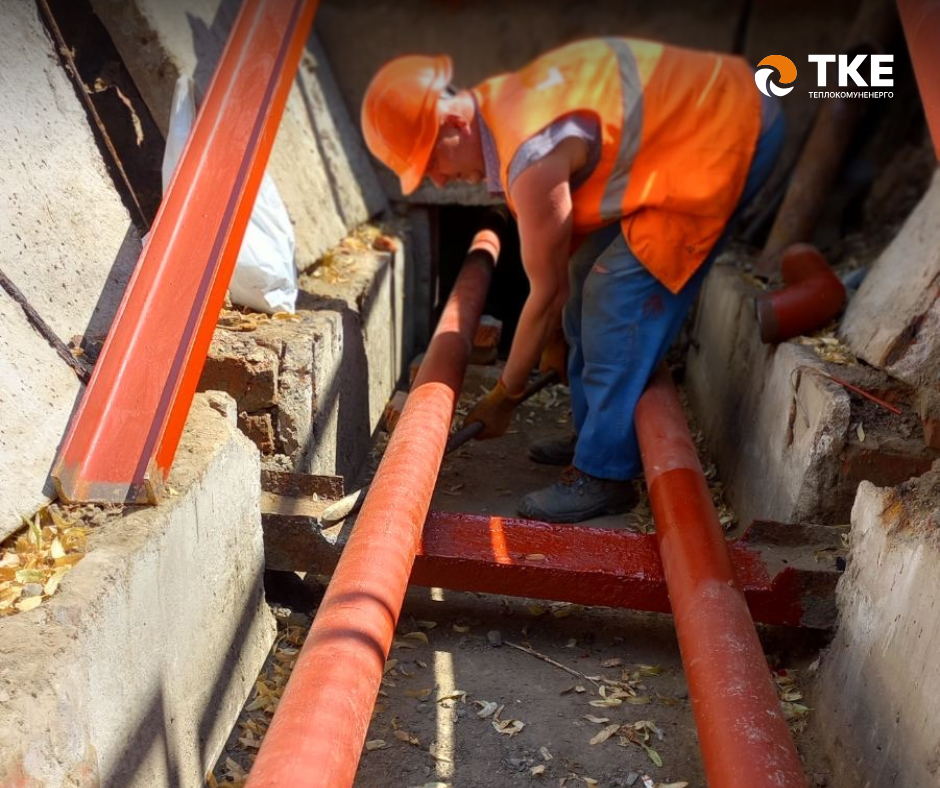

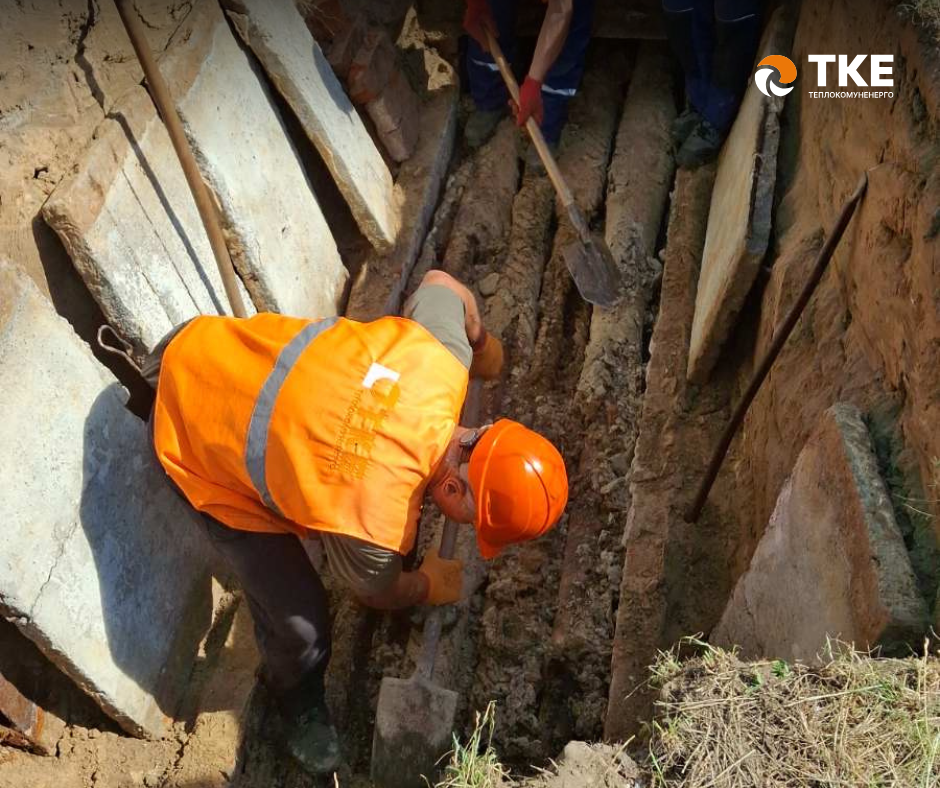

- Заміна мереж: замінено 38 метрів трубопроводів централізованого опалення та 32 метри мереж гарячого водопостачання.
- Благоустрій: відновлено порядок на ділянках після завершення аварійних робіт.
- Робота із заявками: опрацьовано 9 звернень мешканців щодо протікань систем ГВП та опалення — усі заявки виконано в повному обсязі.
Задіяні ресурси:
До ліквідації пошкоджень та ремонтів щодня залучено 8 одиниць спецтехніки (4 аварійні машини, 3 екскаватори, 1 автокран) та 47 фахівців ремонтного персоналу.
