У місті триває реконструкція та ремонт магістральних тепломереж КП «Теплокомуненерго». Роботи ведуться одночасно на кількох ділянках, і поки на одній завершується прокладання сучасних трубопроводів опалення, на іншій – триває благоустрій території та відновлення покриттів поверхонь, що були порушені в процесі виконання робіт.
Поточний стан робіт:

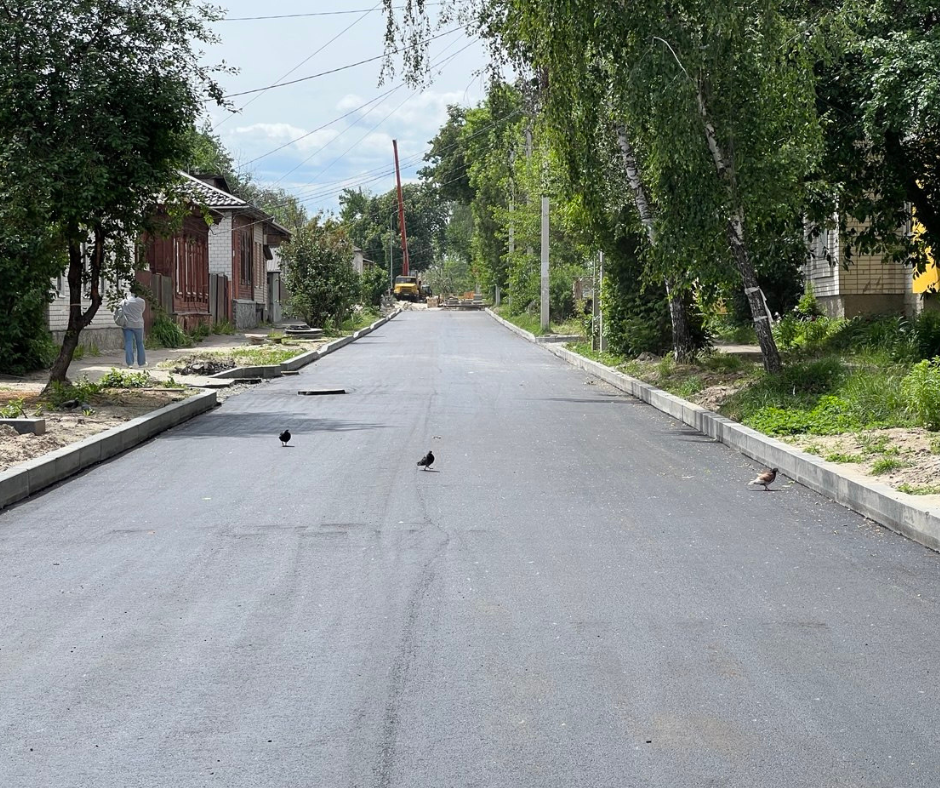

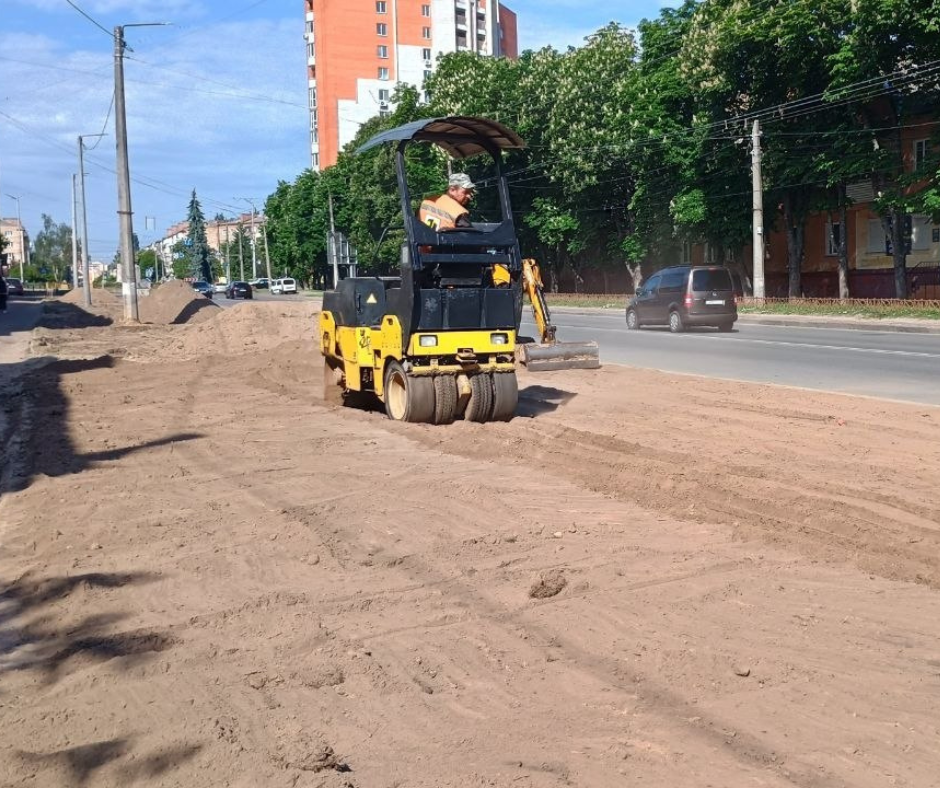

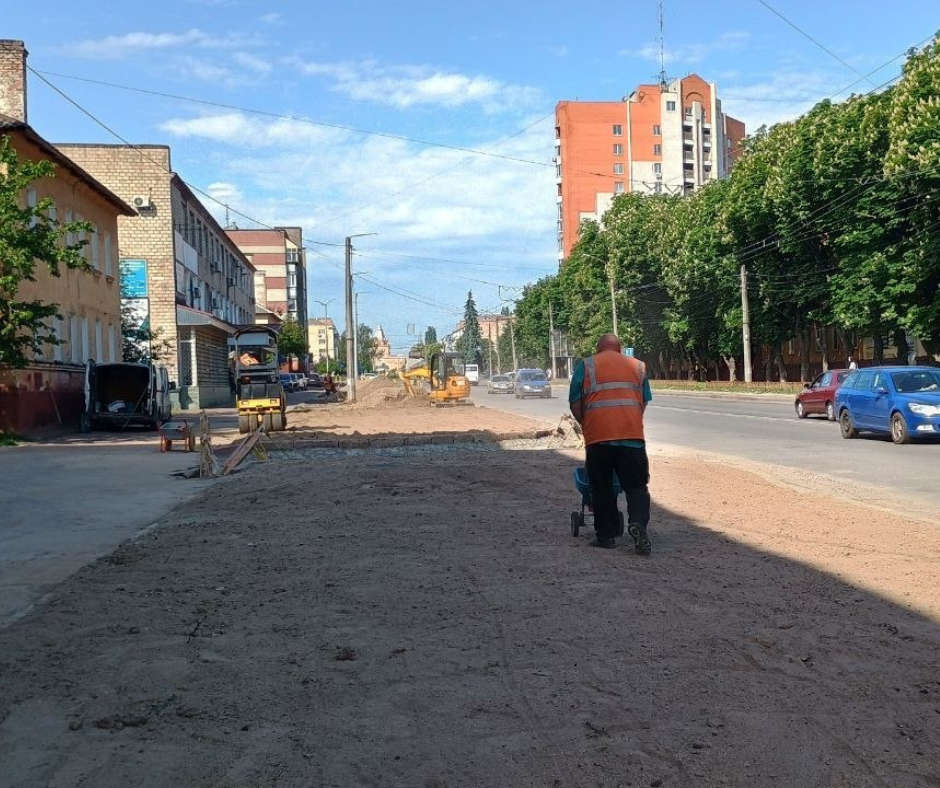

- Проспект Перемоги (Зона №1): виконано роботи з висівання газону.

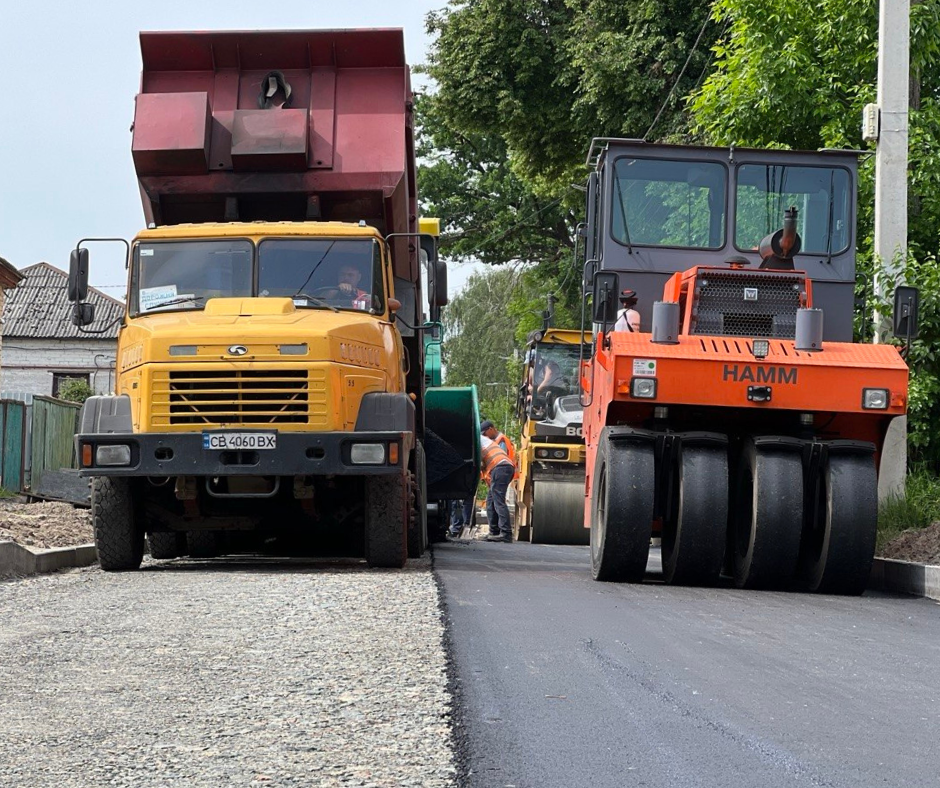

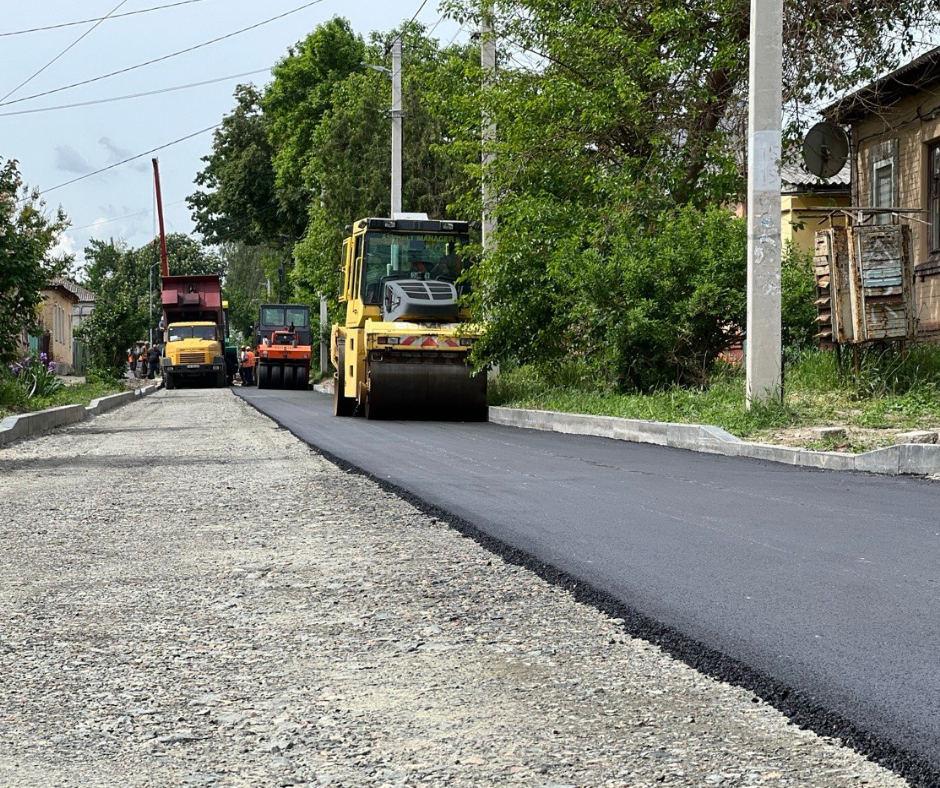

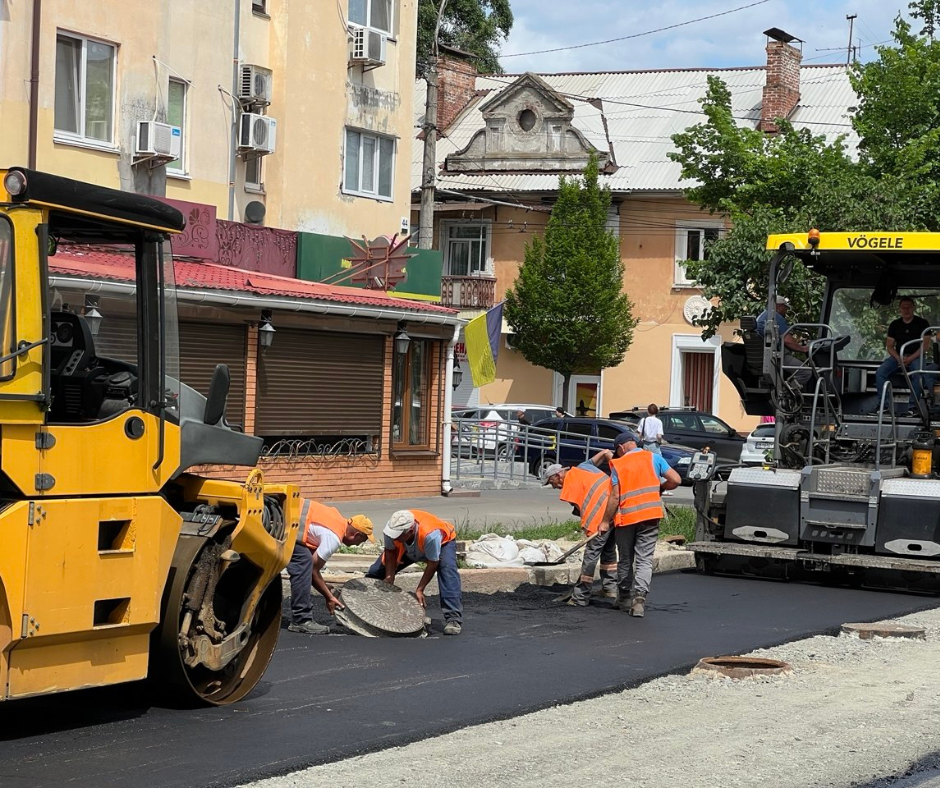

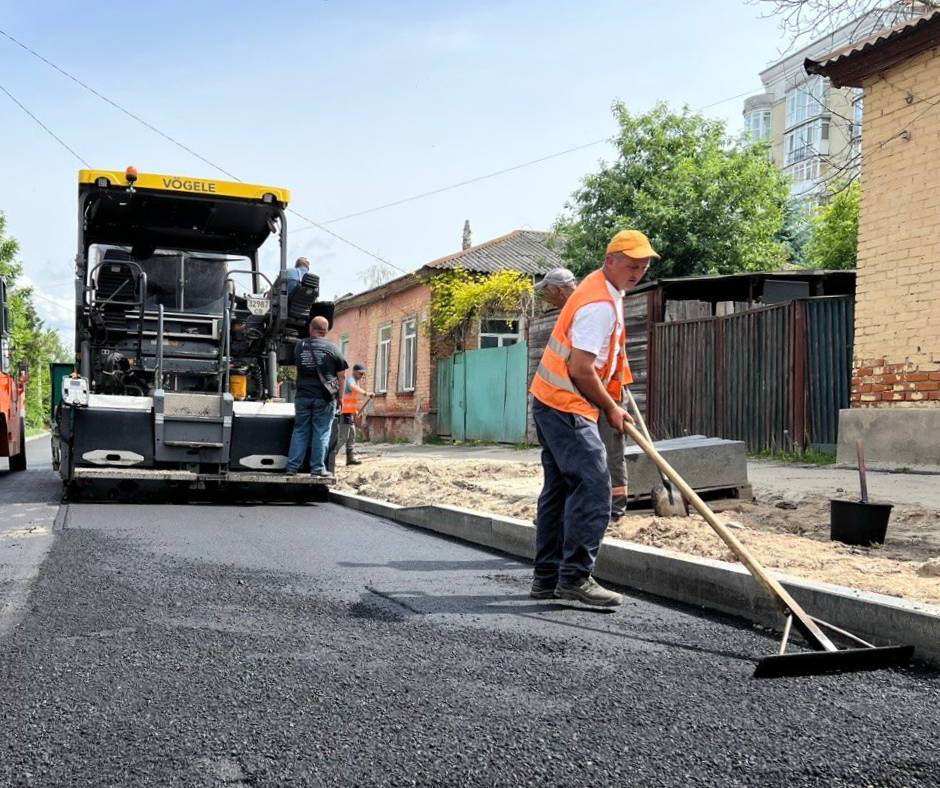

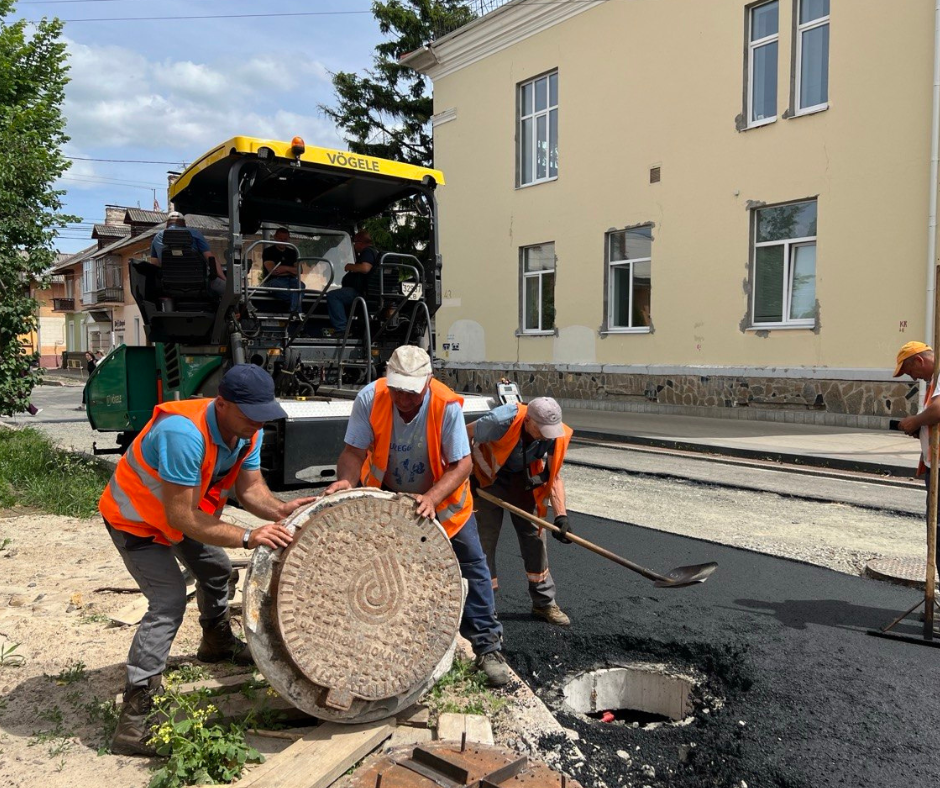

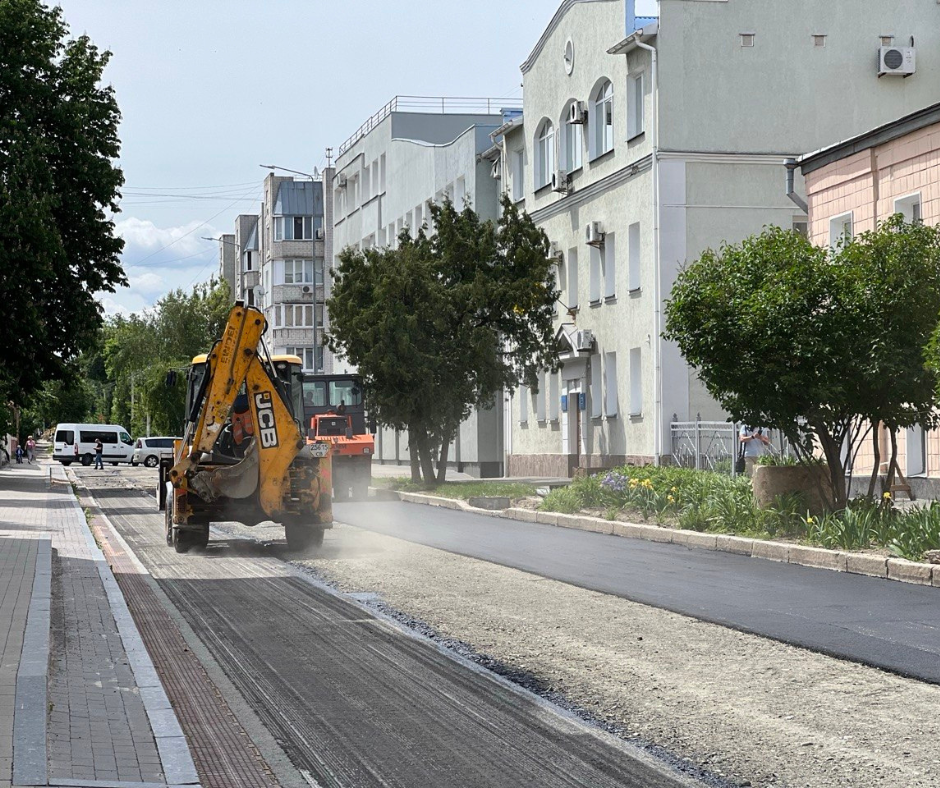

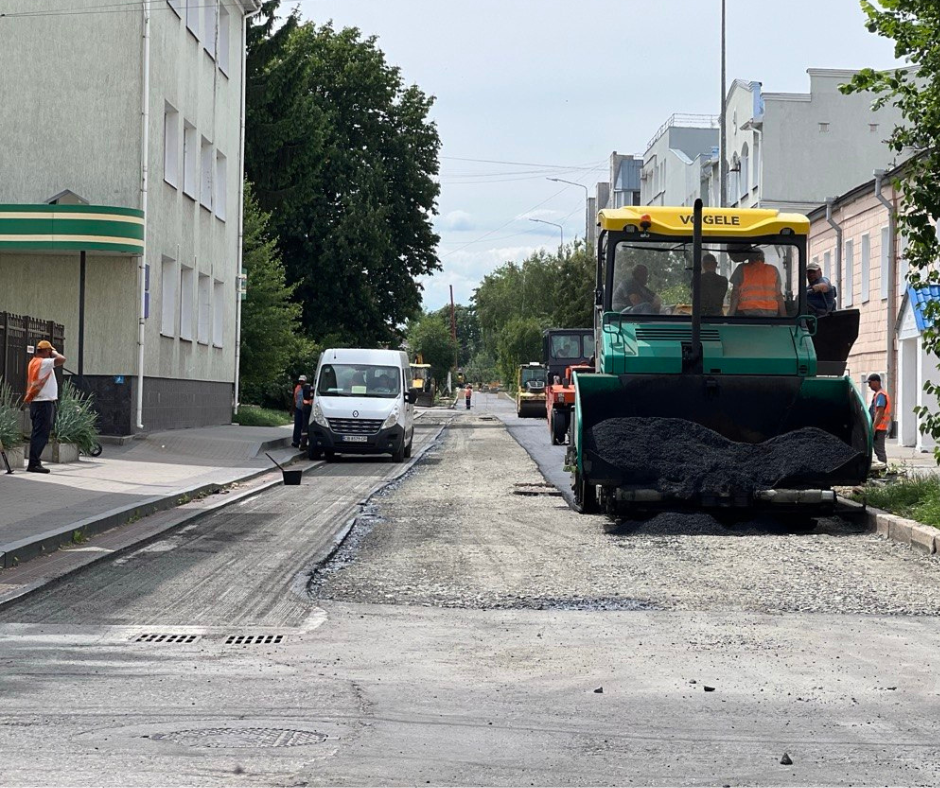

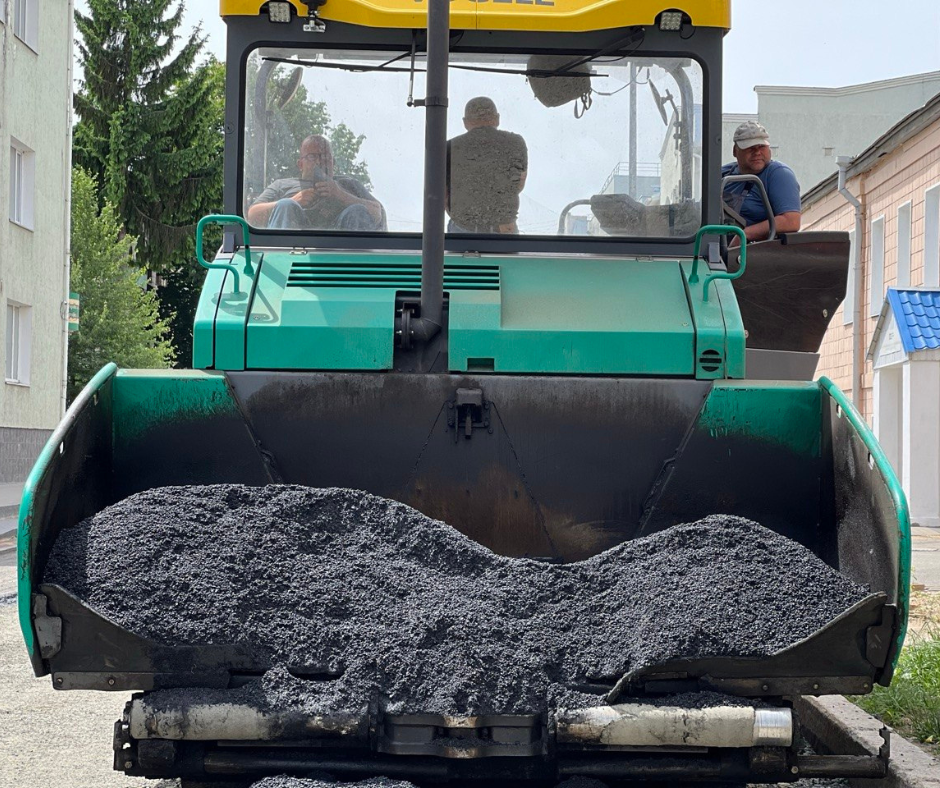

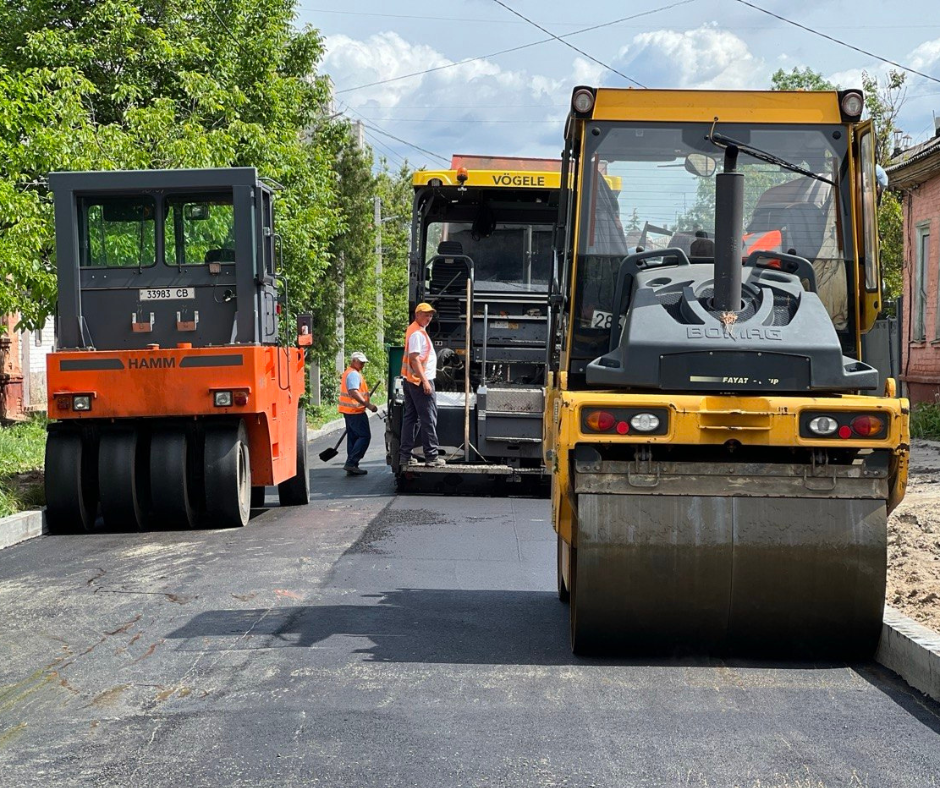

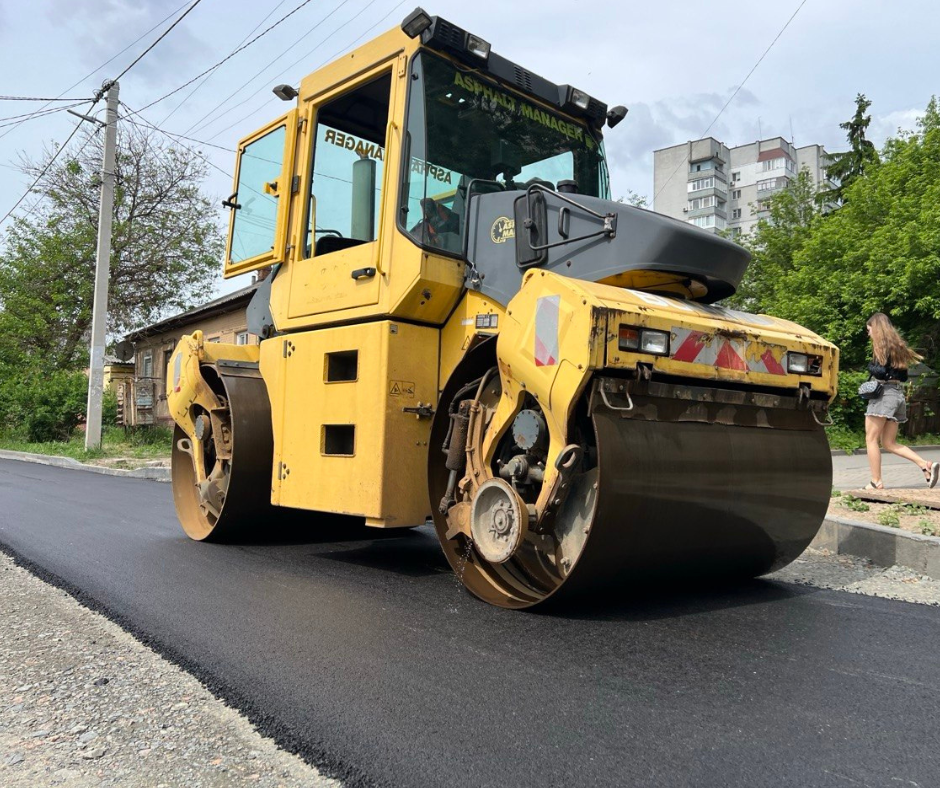

- Вулиця Коцюбинського (Зона №2): триває укладання нового асфальтобетонного покриття.

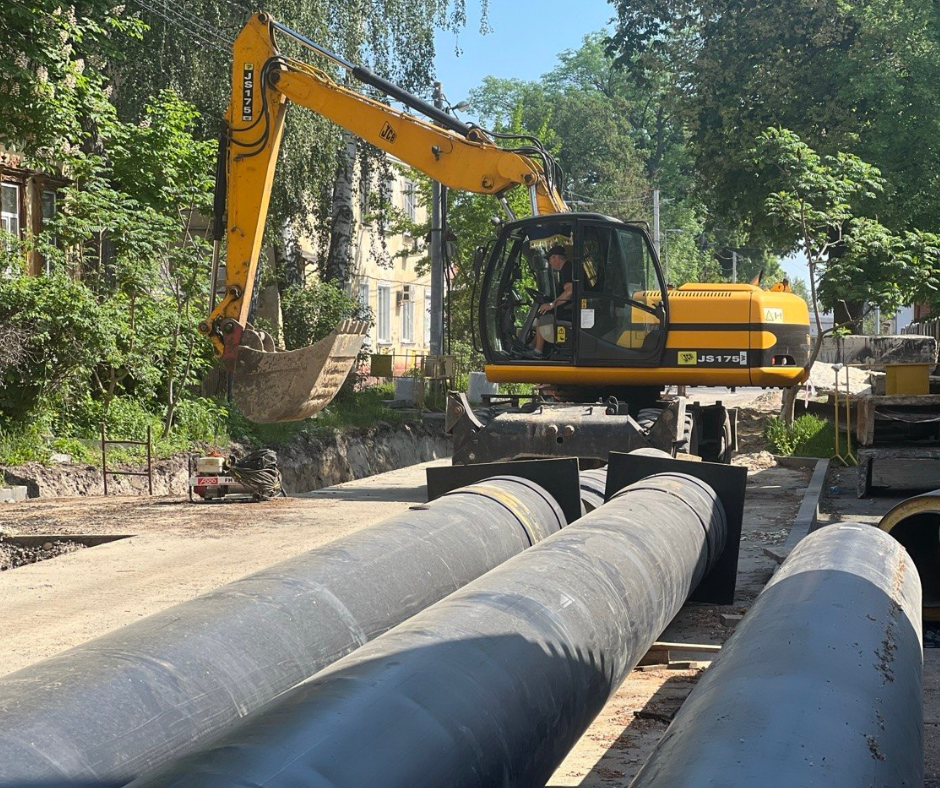

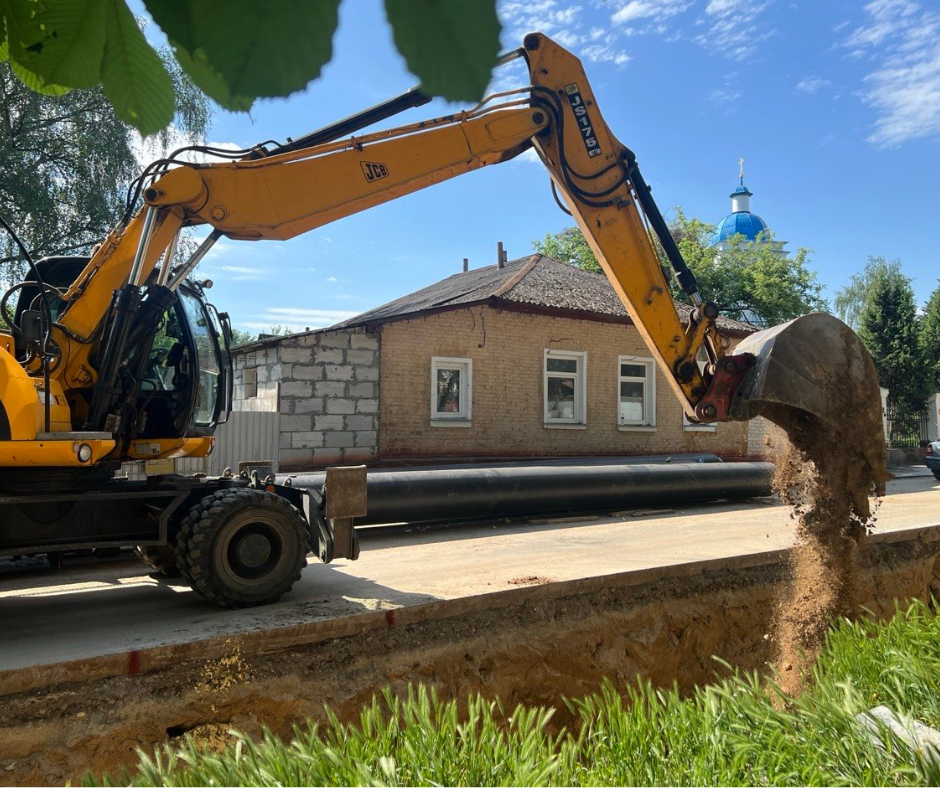

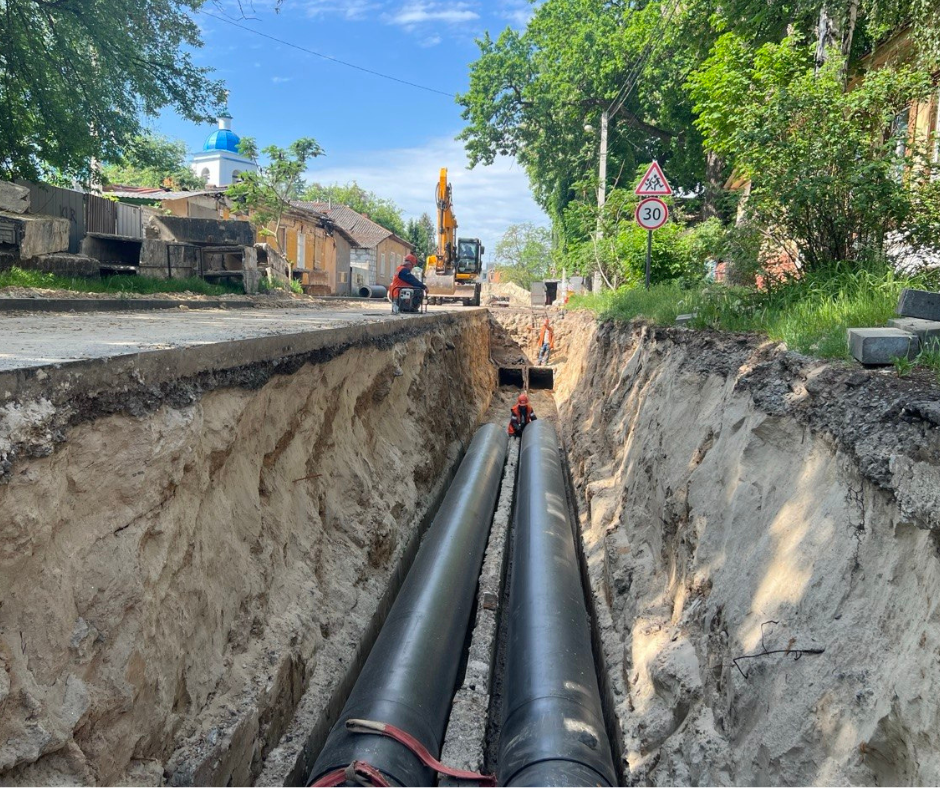

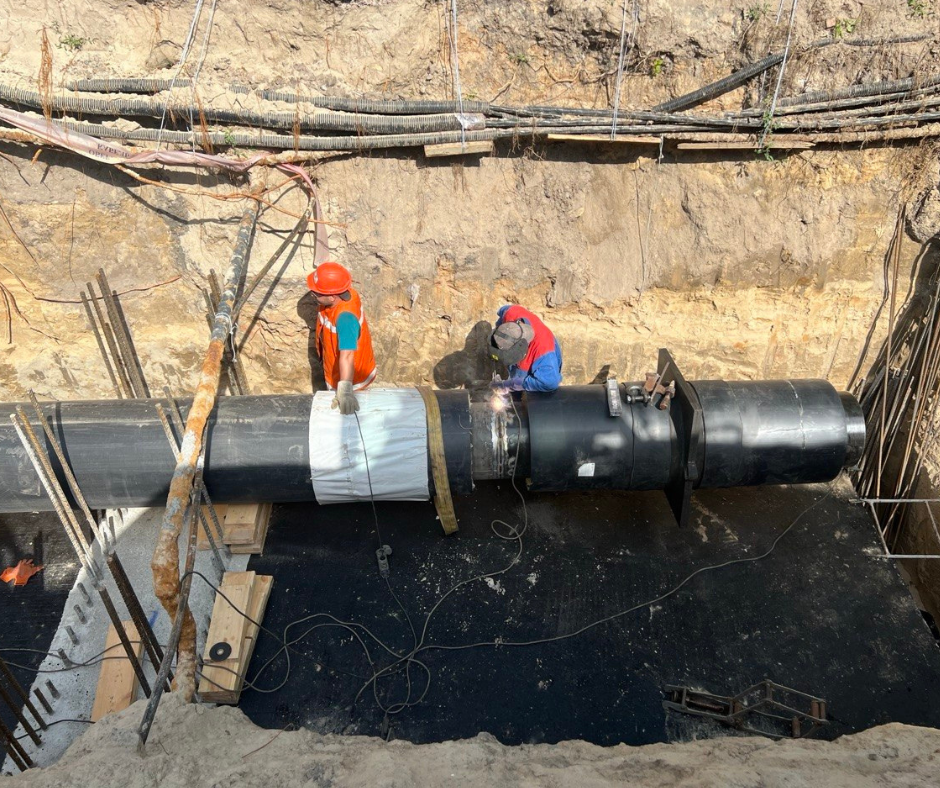

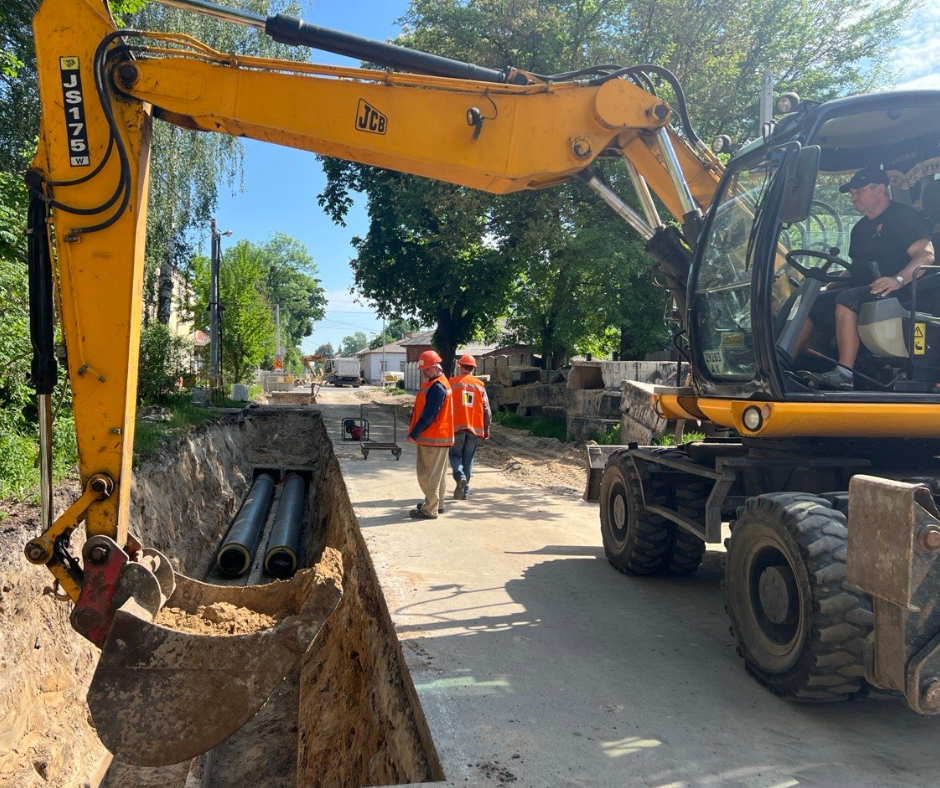

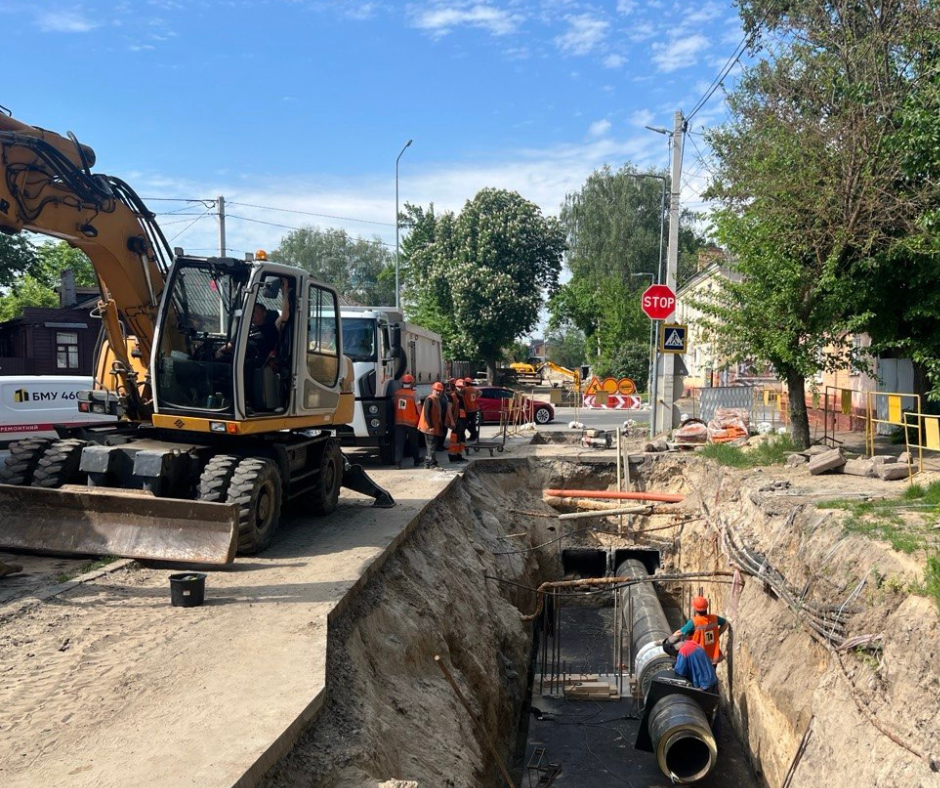

- Вулиця Коцюбинського (Зона №3): виконується прокладання трубопроводів опалення (орієнтовно 78% від загального обсягу трубопроводів вже замінено на попередньо теплоізольовані труби).
Щодо виконання робіт
Реалізація такого проєкту в умовах воєнного стану – це робота в умовах реальної небезпеки.
Безпековий фактор:
Роботи регулярно перериваються через повітряні тривоги та загрози ворожих атак. Кожна вимушена зупинка означає призупинення роботи техніки, переміщення працівників у безпечні місця та необхідність повторного запуску технологічних процесів.
Логістика:
На темпи реалізації проєкту також впливають труднощі з постачанням матеріалів та нестабільна ситуація на ринку пального.
Незважаючи на ці виклики, роботи тривають і будуть завершені – якісно, надійно та відповідно до проєктних вимог та сучасних діючих норм.
Заміна магістральних трубопроводів здійснюється в межах проєкту «Реконструкція трубопроводів централізованої системи теплопостачання комунального підприємства «Теплокомуненерго» Чернігівської міської ради у місті Чернігові», що реалізується за фінансової підтримки ЄС та під управлінням Нефко.
