Ремонтний сезон: відповідально та системно

Підсумки першого тижня липня в рамках ремонтної кампанії 2025/2026.

З початком липня комунальне підприємство «Теплокомуненерго» значно посилило темпи підготовки до опалювального сезону 2025/2026 років. Фахівці підприємства виконують комплекс планових та аварійно-відновлювальних робіт, спрямованих на забезпечення надійності та ефективності теплопостачання в місті.

Основні технічні роботи:

  • Замінено 63 метри зношених трубопроводів централізованого опалення діаметром від 57 мм до 133 мм.
  • Проведено обхід теплових мереж для виявлення потенційних пошкоджень та вразливих ділянок.
  • Опрацьовано 24 заявки щодо роботи системи опалення та гарячого водопостачання.
  • Виконано відновлення благоустрою після проведення земляних робіт.

Підготовка центральних теплових пунктів (ЦТП)
За останній тиждень виконано:

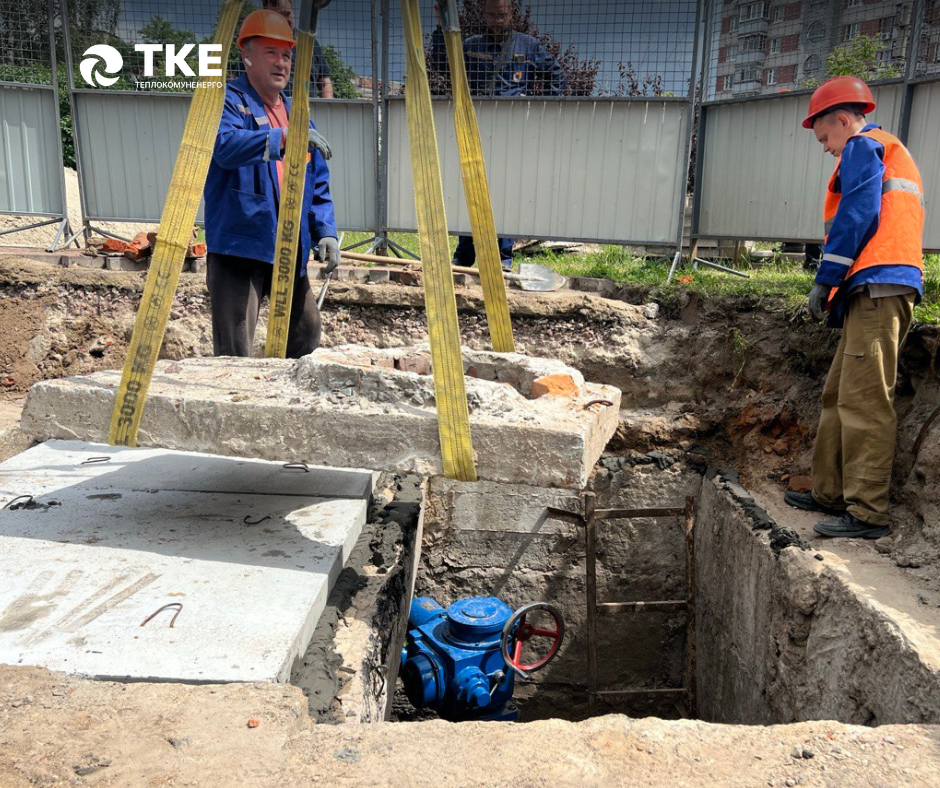

  • Ремонт насосного обладнання, водопідігрівачів та запірної арматури.
  • Обслуговування контрольно-вимірювальних приладів та автоматики.
  • Чистку та промивку сміттєзбирачів.

Задіяні ресурси та відновлення благоустрою.
Для забезпечення ефективного виконання робіт було залучено:

  • 10 одиниць спеціалізованої техніки, зокрема 3 аварійні машини, 3 екскаватори, 2 самоскиди та 2 автокрани.
  • 70 працівників ремонтного персоналу.

Силами КП «АТП-2528» відновлено 158 м² асфальтобетонного покриття.

Реконструкція магістральних тепломереж за підтримки Nefco.
На вулиці Коцюбинського та проспекті Перемоги тривають масштабні роботи з реконструкції теплових мереж, який реалізується за фінансової підтримки Європейського Союзу та участю Нефко. Протягом минулого тижня в рамках цього проєкту було виконано такі ключові етапи:

  • Шурфування існуючих кабелів та комунікацій
  • Механізована розробка ґрунту з навантаженням на автосамоскиди
  • Демонтаж існуючих лотків та трубопроводів

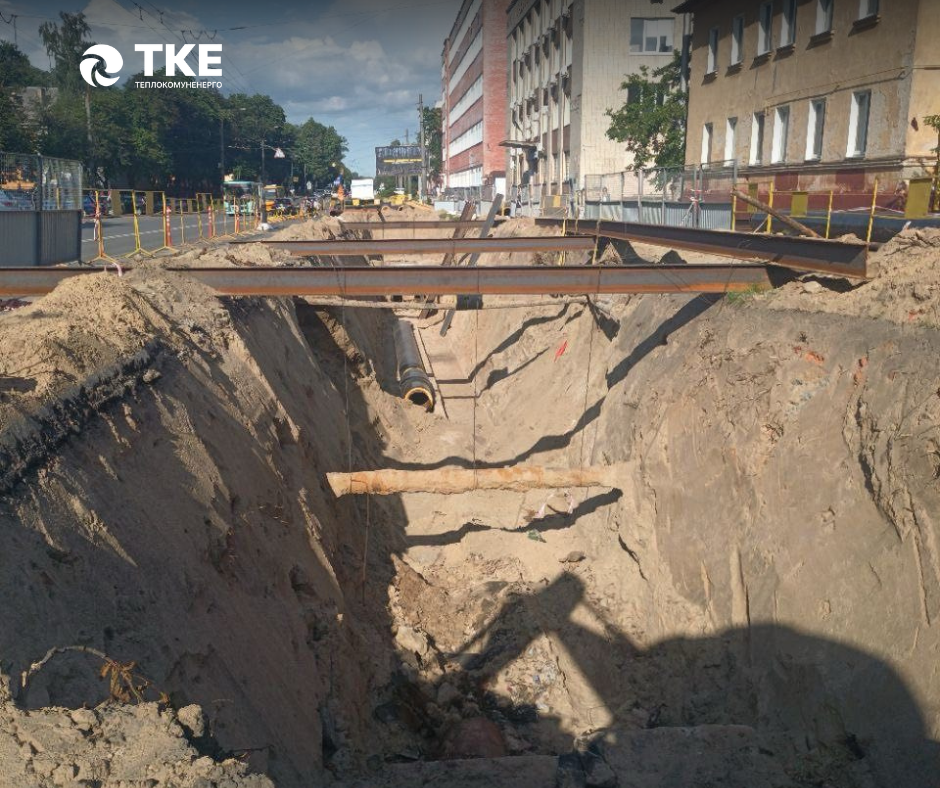

  • Укріплення стінок траншеї
  • Влаштування піщаної основи під нові комунікації

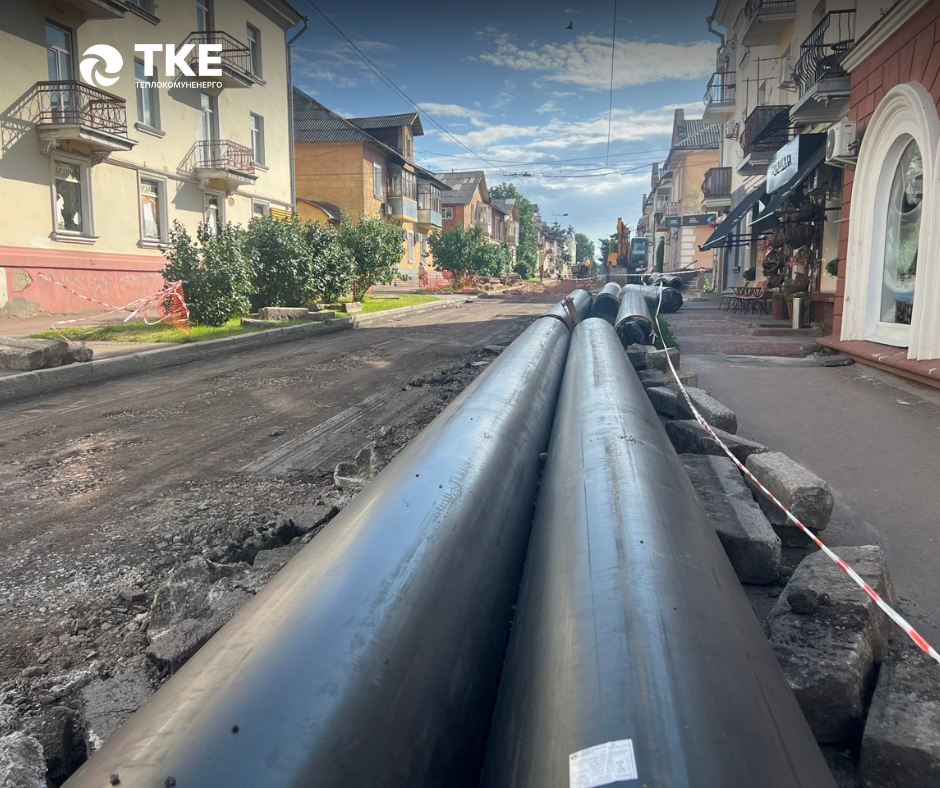

  • Монтаж попередньо-ізольованих трубопроводів

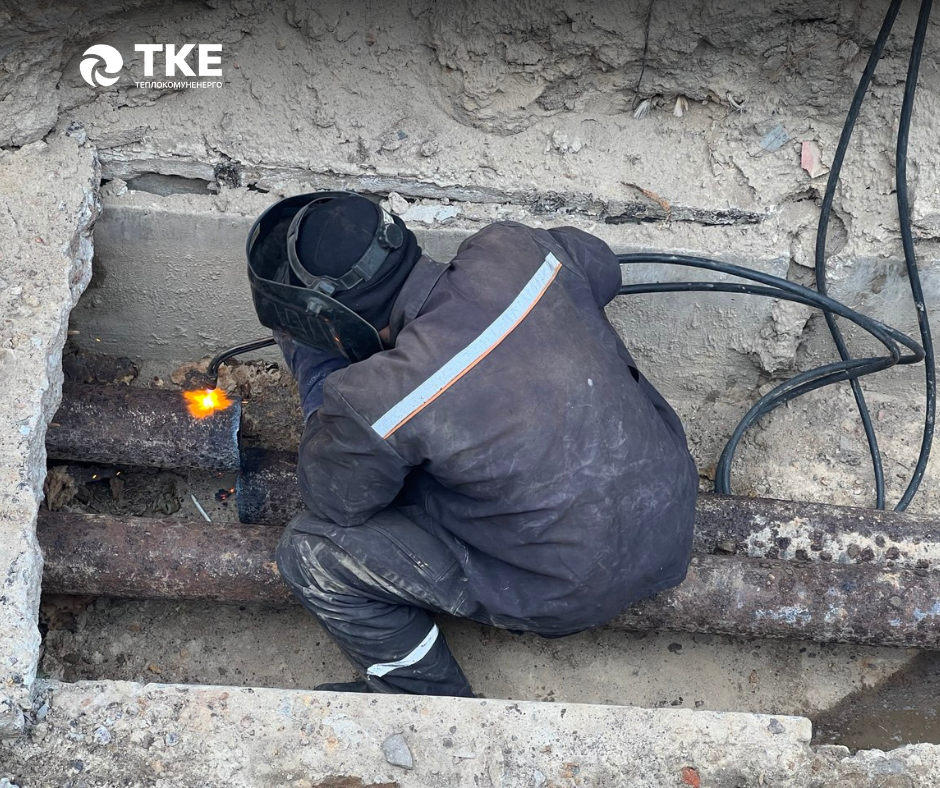

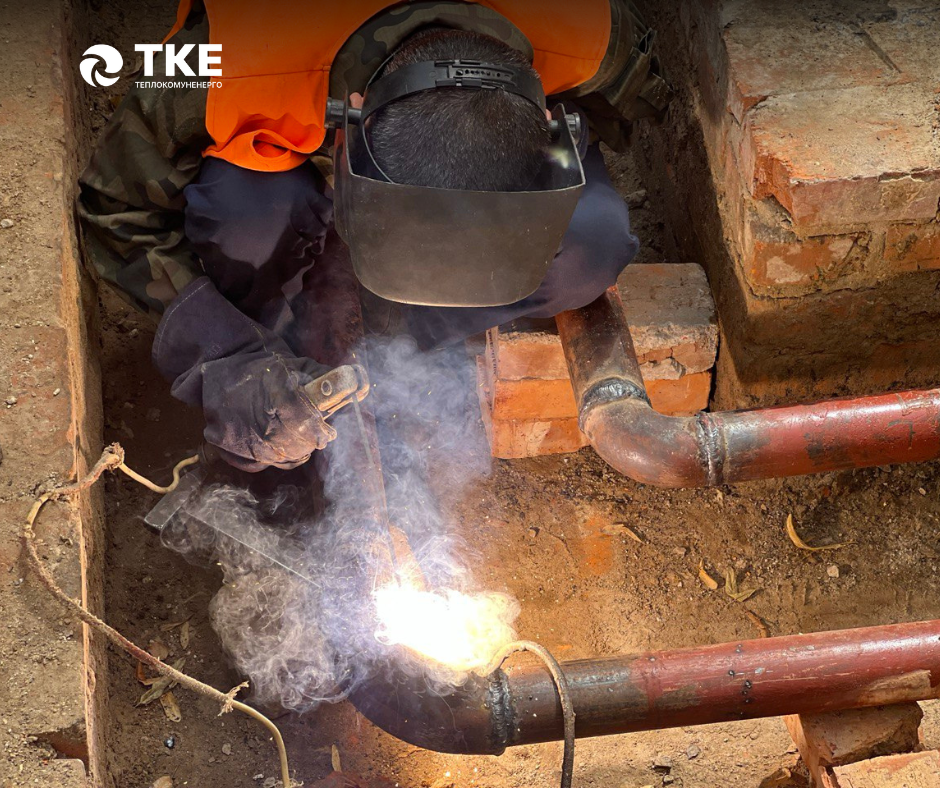

  • Пайка проводів системи аварійної сигналізації
  • З’єднання трубопроводів із використанням термоусадкових муфт

Стан гарячого водопостачання

У зв’язку з проведенням необхідних аварійно-ремонтних робіт на теплових мережах, тимчасово призупинено гаряче водопостачання до 76 житлових будинків.

Комунальне підприємство «Теплокомуненерго» продовжує системну роботу з підготовки міської системи теплопостачання до осінньо-зимового періоду, послідовно забезпечуючи умови для комфорту та надійності.
