Поточний стан ремонтної кампанії 2025/2026: підсумки тижня.
У рамках підготовки до опалювального сезону фахівці КП «Теплокомуненерго» продовжують системну роботу з модернізації теплових мереж та ліквідації пошкоджень, виявлених під час діагностики. Проводяться як планові, так і аварійно-відновлювальні роботи, а також заміна зношених трубопроводів на низці вулиць міста.
Основні технічні роботи:
- Здійснено заміну 65 метрів трубопроводів централізованого опалення на вулицях: Мстиславська, Любецька, Гонча, просп. Перемоги, П’ятницька, пров. Коцюбинського, Текстильників, Музична, Шевченка, Мацієвського.
- Замінено 4 метри трубопроводів гарячого водопостачання на вул. Текстильників.
- Ліквідовано пошкодження на магістральних тепломережах по вул. Жабинського та Чорновола — замінено 5 м трубопроводу.
Додаткові роботи:
- Відновлення благоустрою після аварійних втручань.
- Виконання 61 заявки від споживачів.
- Обхід теплових мереж, прочистка та випробування підігрівачів гарячого водопостачання.
- Заміна запірної арматури діаметром 500 мм.
Залучені ресурси:

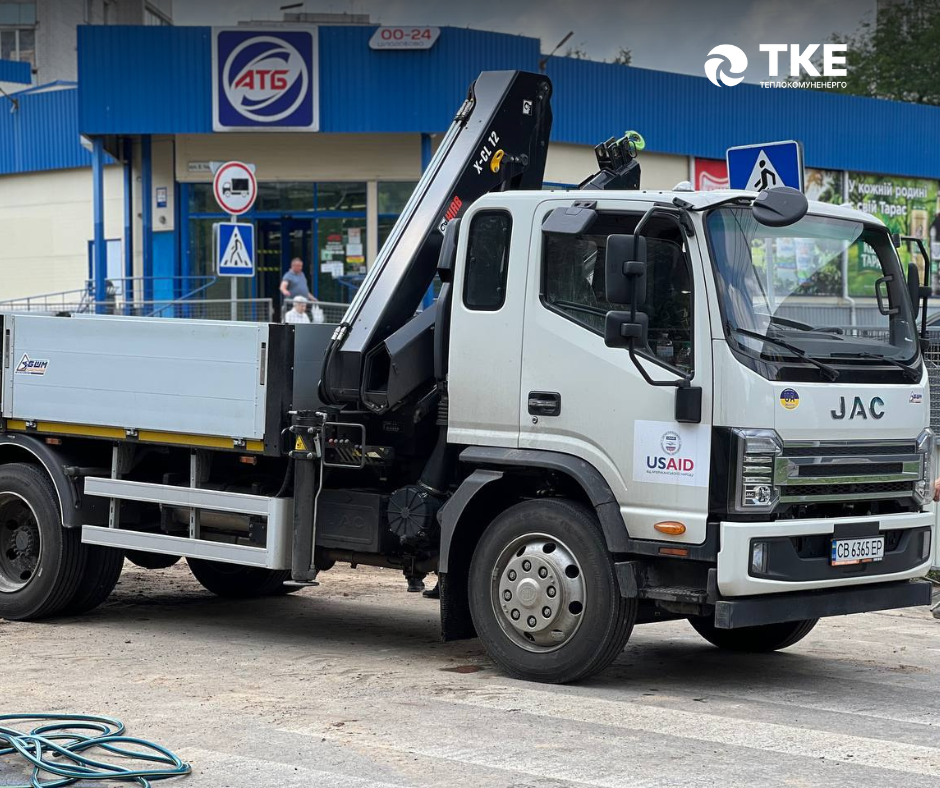

До виконання робіт було залучено 10 одиниць техніки (3 аварійні машини, 3 екскаватори, 2 самоскиди, 2 автокрани) та 70 працівників ремонтного персоналу.






Реконструкція тепломереж:
На вулиці Коцюбинського та проспекті Перемоги тривають роботи з реконструкції тепломереж за фінансової підтримки Європейського Союзу та участю НЕФКО. Минулого тижня виконувались наступні етапи робіт:
- демонтаж асфальтобетонного та щебеневого покриттів
- шурфування існуючих кабелів та комунікацій

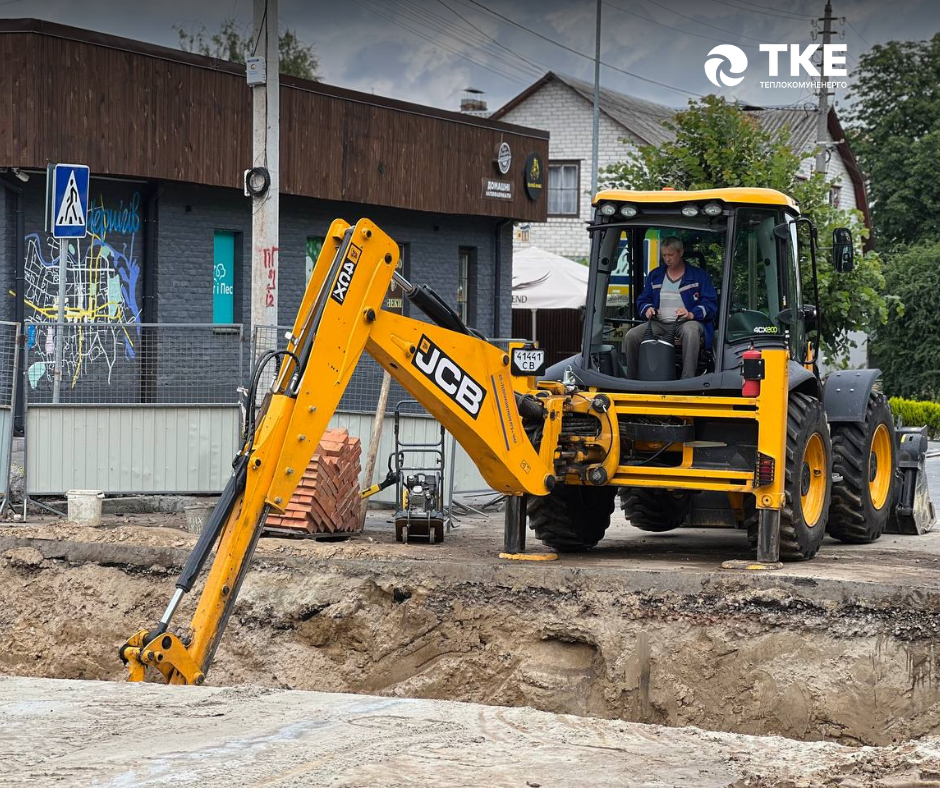

- механізована розробка грунту з навантаженням на автосамскиди
- демонтаж існуючих лотків

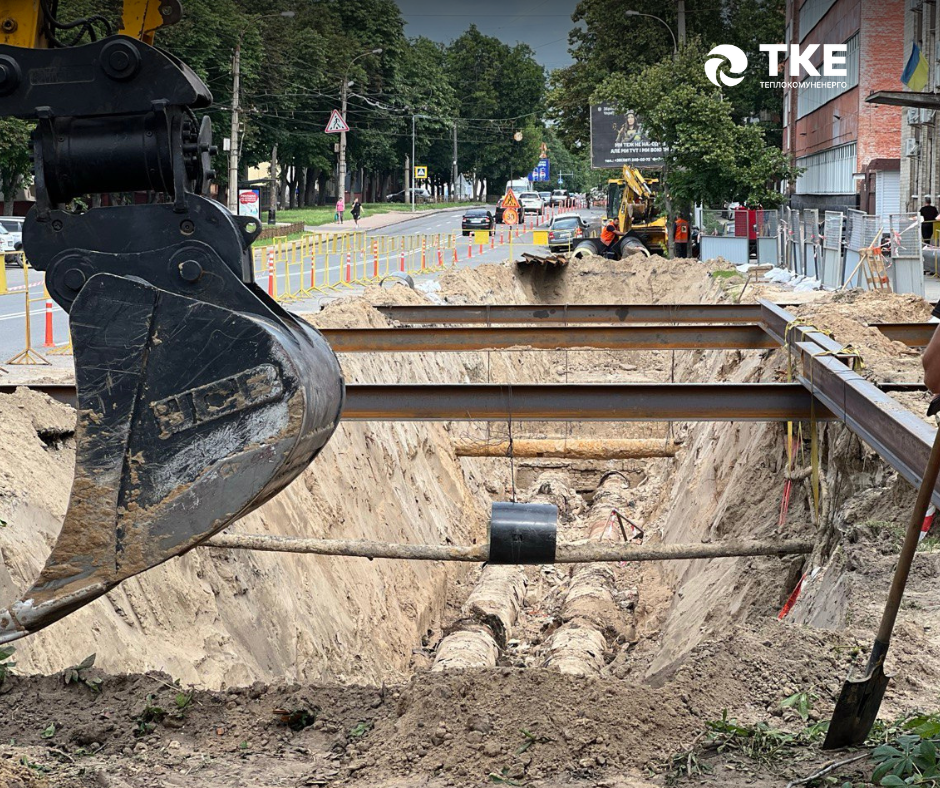

- демонтаж зношених трубопроводів

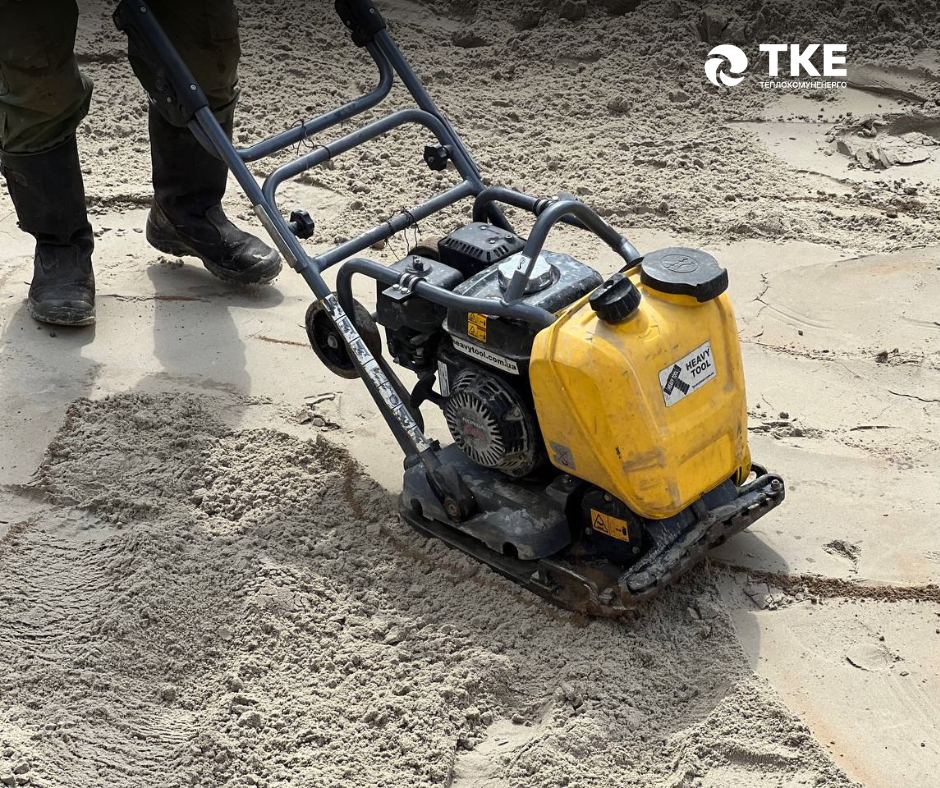

- улаштування піщаної основи
- укріплення стінок траншеї


По проспекту Перемоги продовжили прокладати нові попередньоізольовані трубопровади.
Стан гарячого водопостачання:
У зв’язку з проведенням робіт на тепломережах міста тимчасово призупинено гаряче водопостачання до 70 житлових будинків.
Відновлення благоустрою:
Після завершення ремонтних робіт здійснено відновлення благоустрою територій. Зокрема, силами КП АТП-2528 відновлено асфальтобетонне покриття площею 178,8 м².
Підсумок місяця:
Упродовж червня прокладено понад 500 метрів нових трубопроводів, що забезпечать більш стабільне та надійне теплопостачання мешканцям Чернігова.
Команда КП «Теплокомуненерго» продовжує щоденну роботу задля підвищення енергоефективності та комфорту в оселях наших споживачів.
